(一)市ノ沢山吹(停)線 豊丘村~高森町 新万年橋(竜神大橋)

工事
橋梁
道路
エリア
南信
年度
2020
2021
2022
2023
2024
2025
2026

案件概要

長野県飯田建設事務所 発注工事

(一)市ノ沢山吹(停)線 豊丘村~高森町 新万年橋

令和2年 着工

D 新万年橋 ⑤-1 施工前.jpg

D 新万年橋 ⑤-2 施工前.JPG

準備工

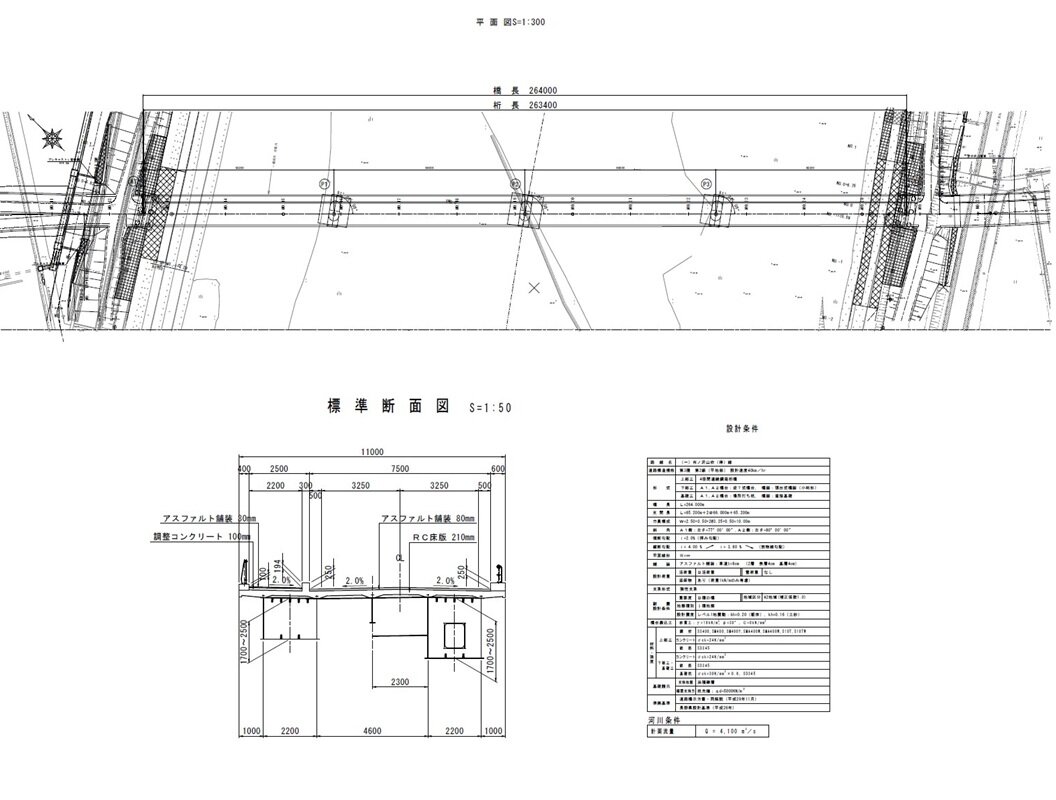

D 新万年橋 ⑤-3 一般図.jpg

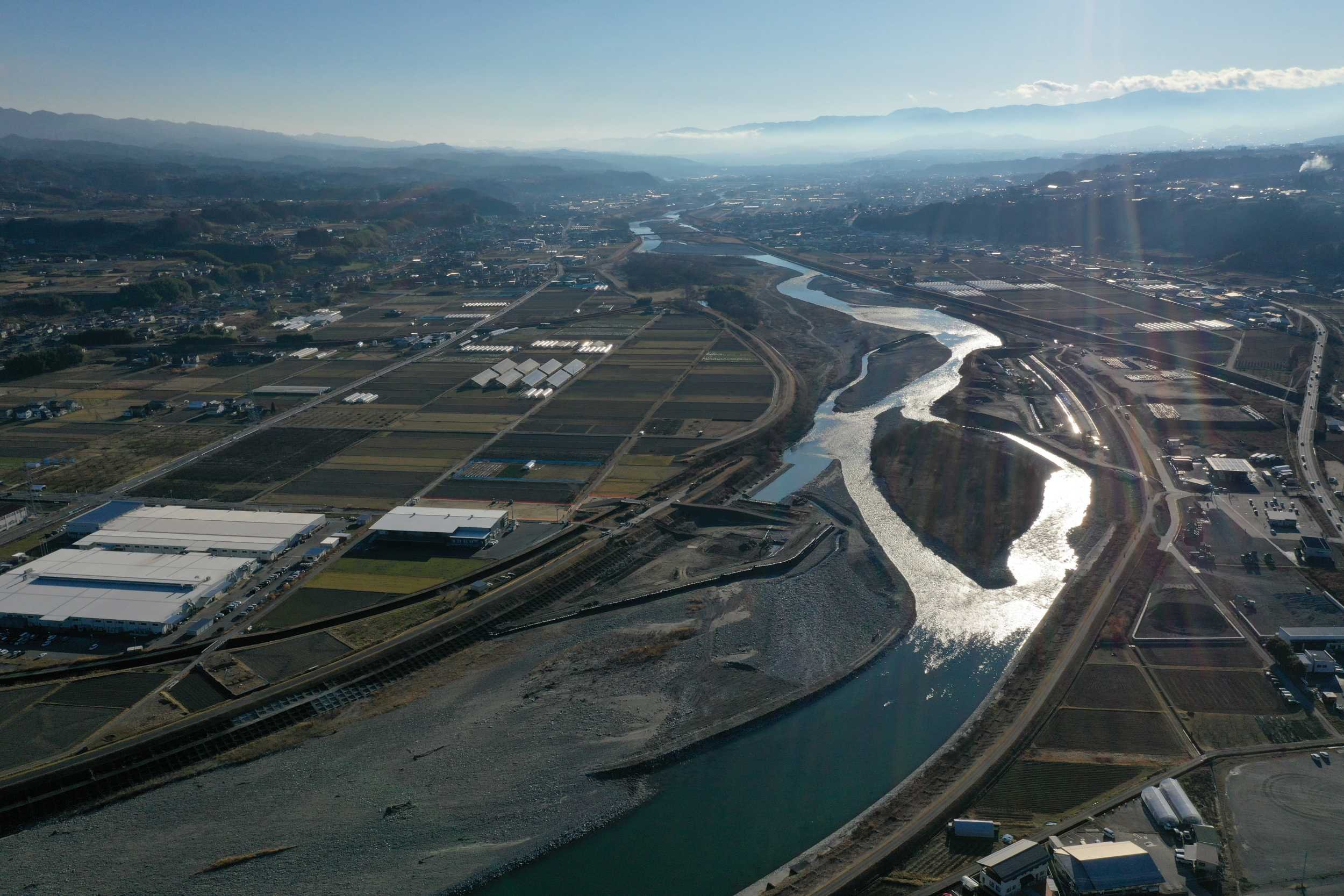

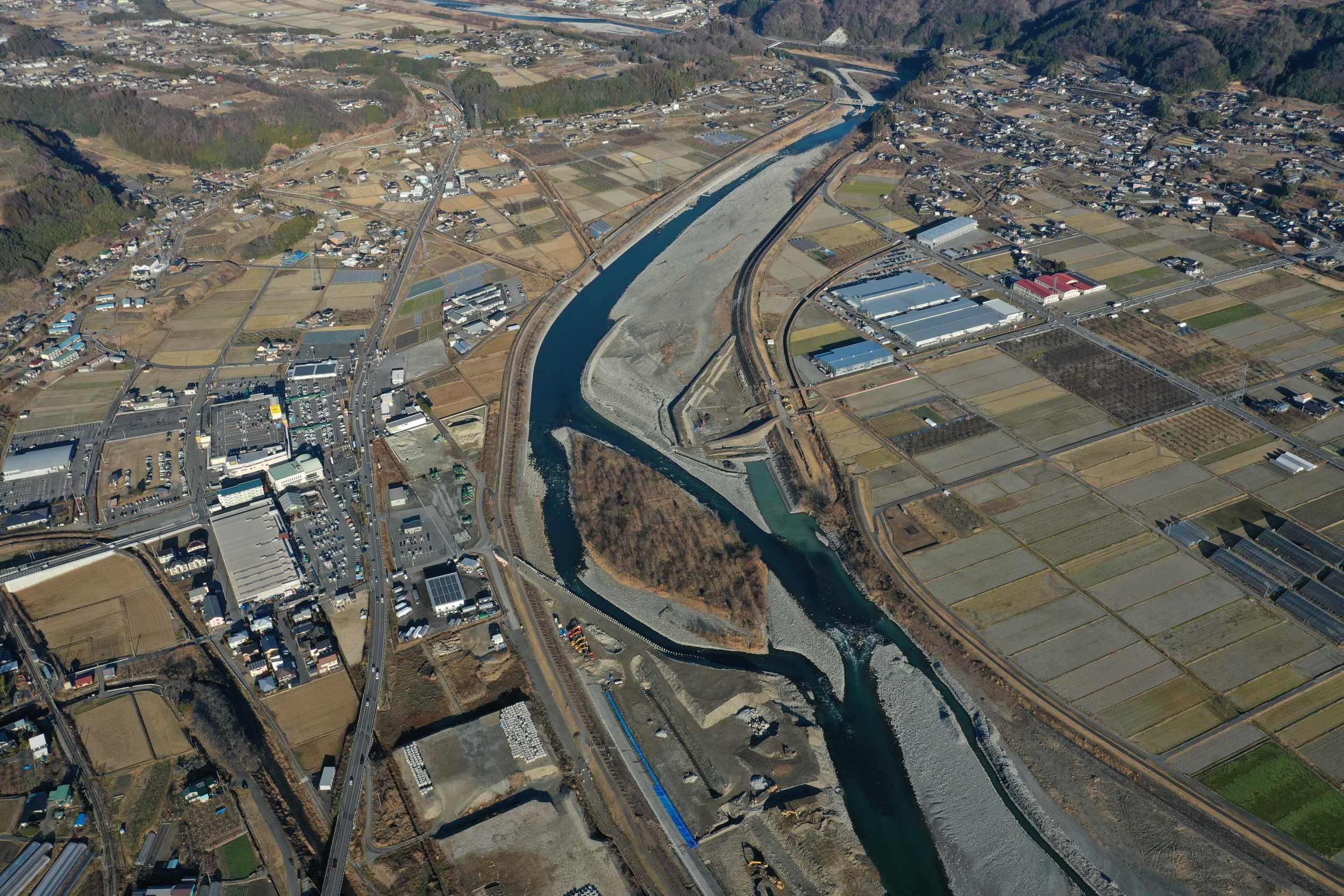

令和2年 12月末現場状況 A2・P3着工

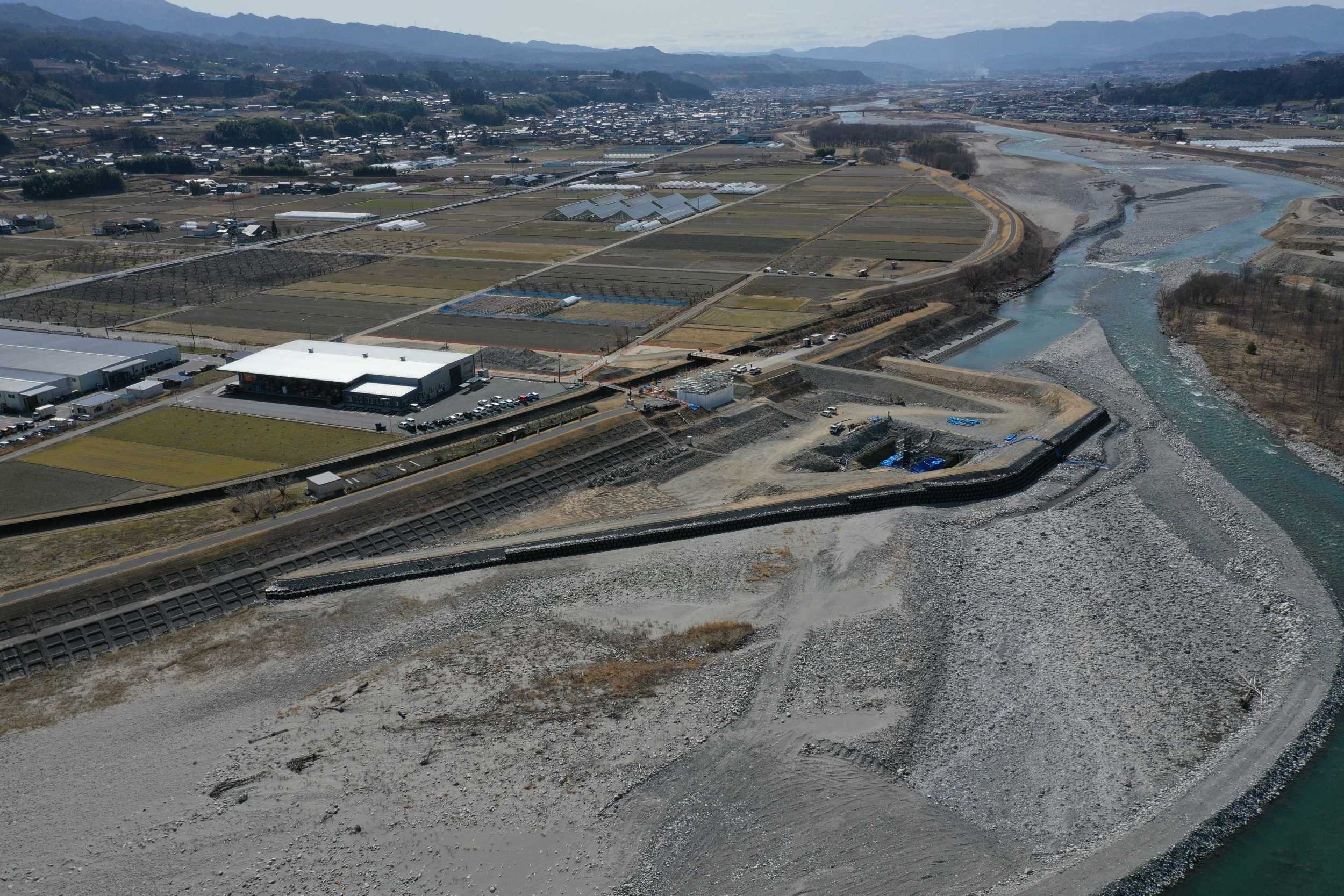

令和3年 2月末現場状況

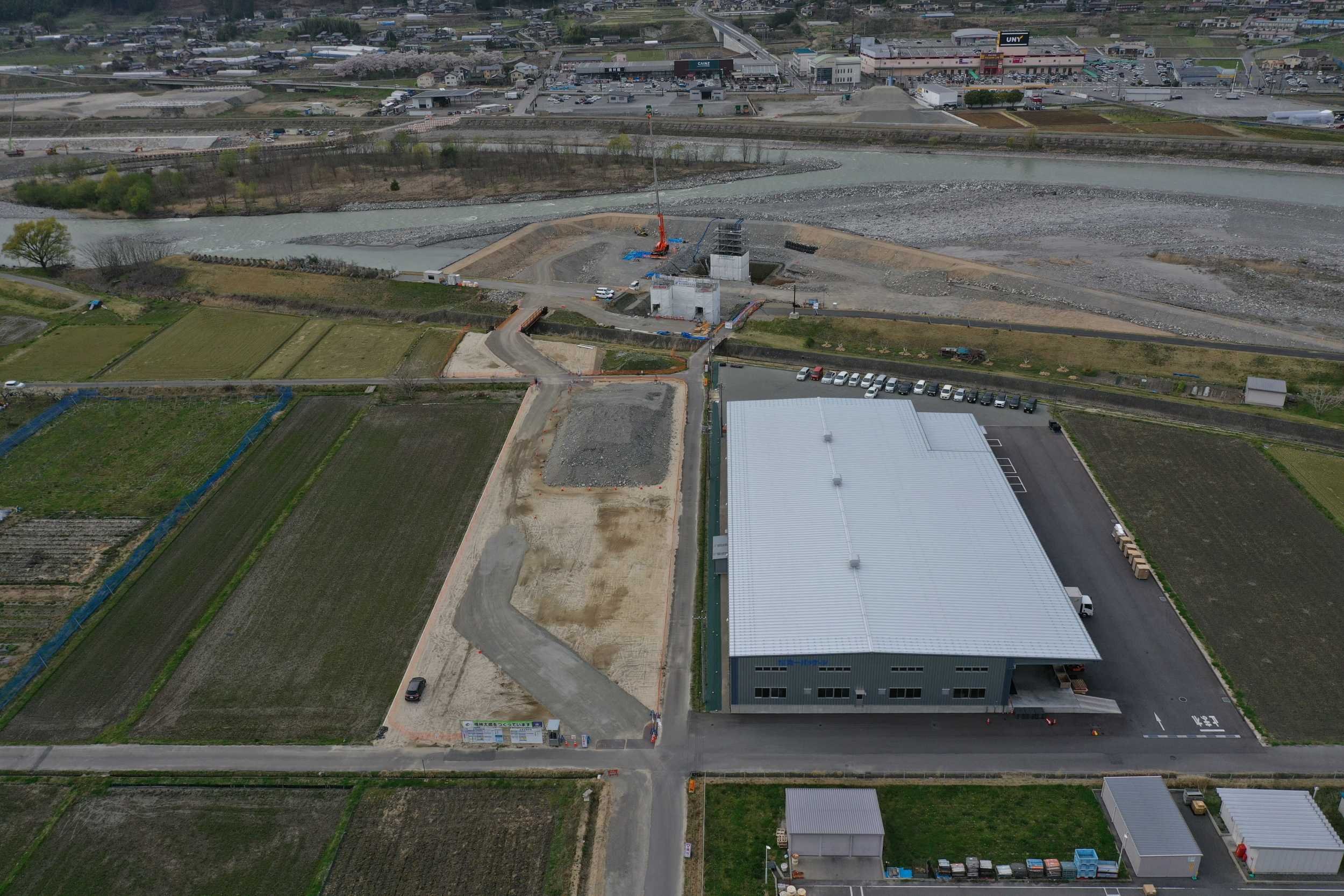

令和3年 3月末現場状況

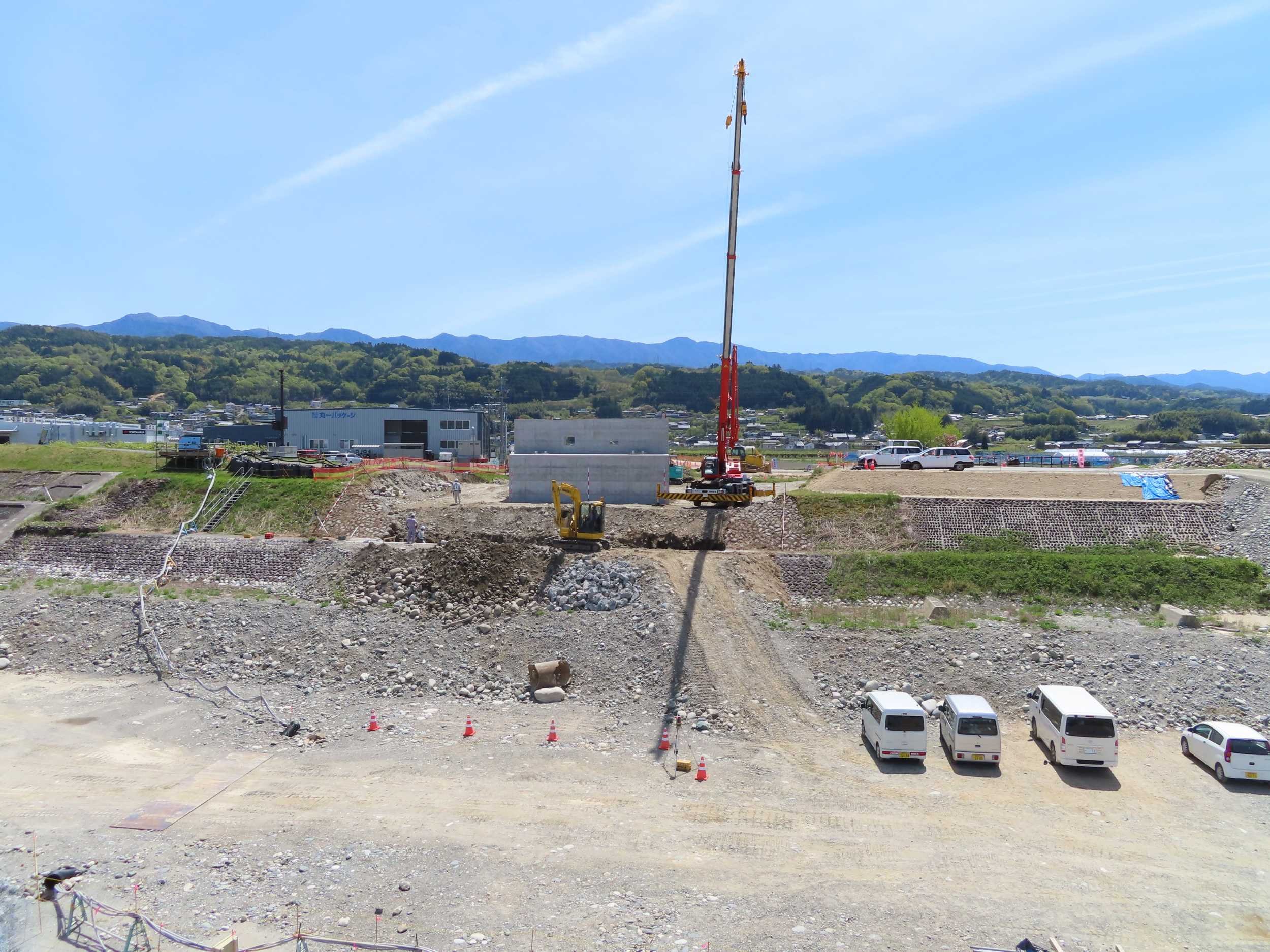

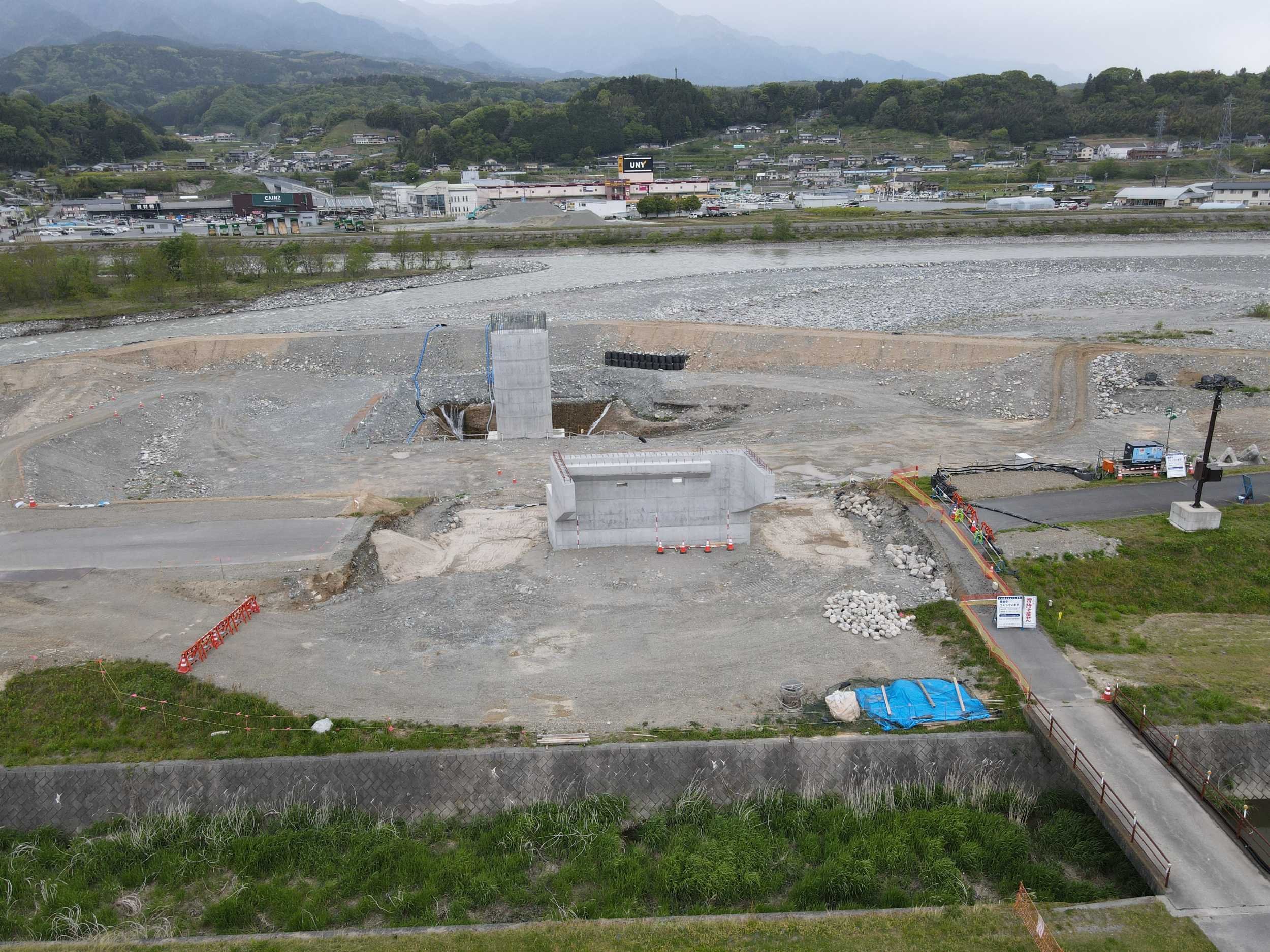

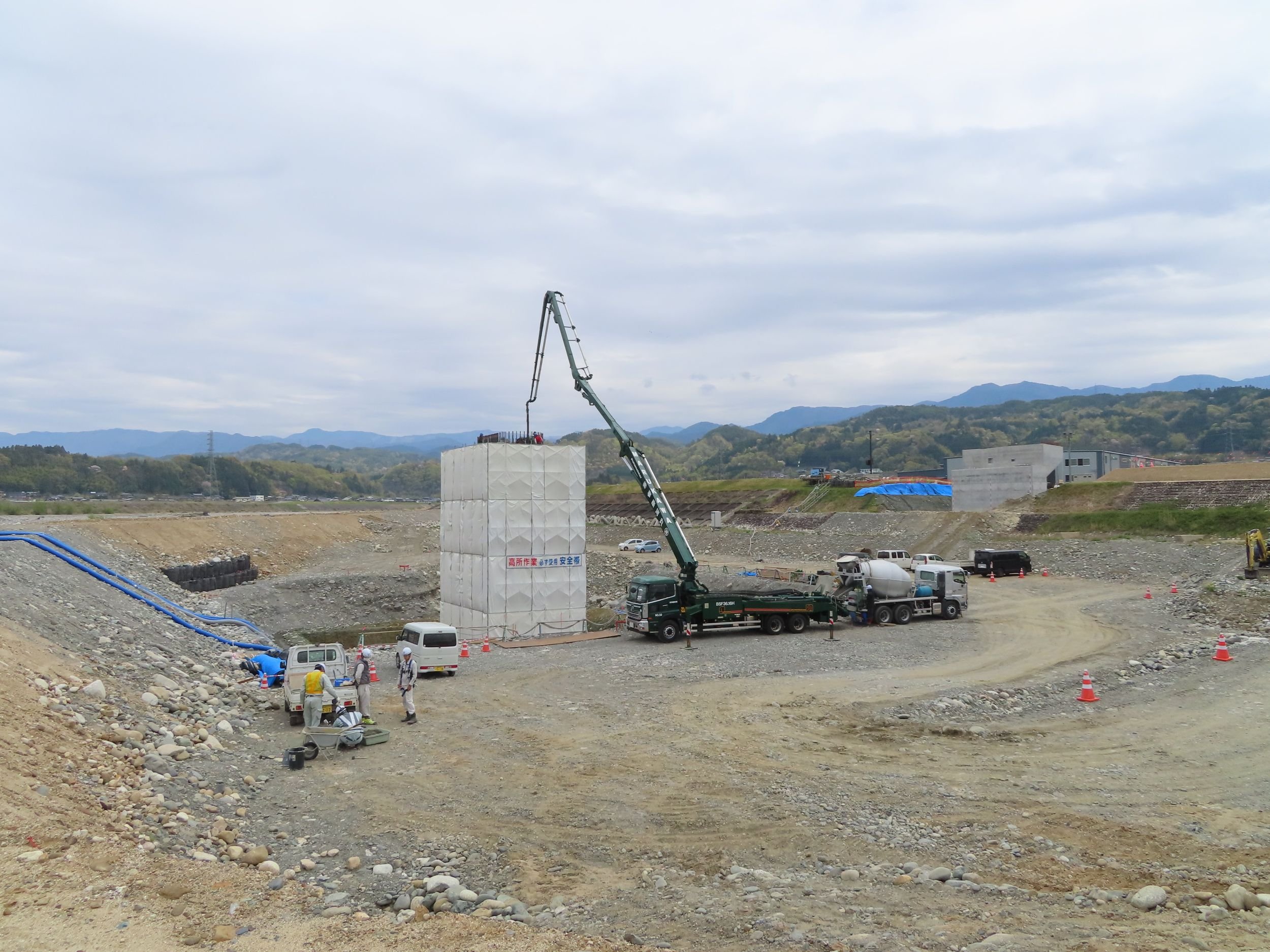

令和3年 4月末現場状況

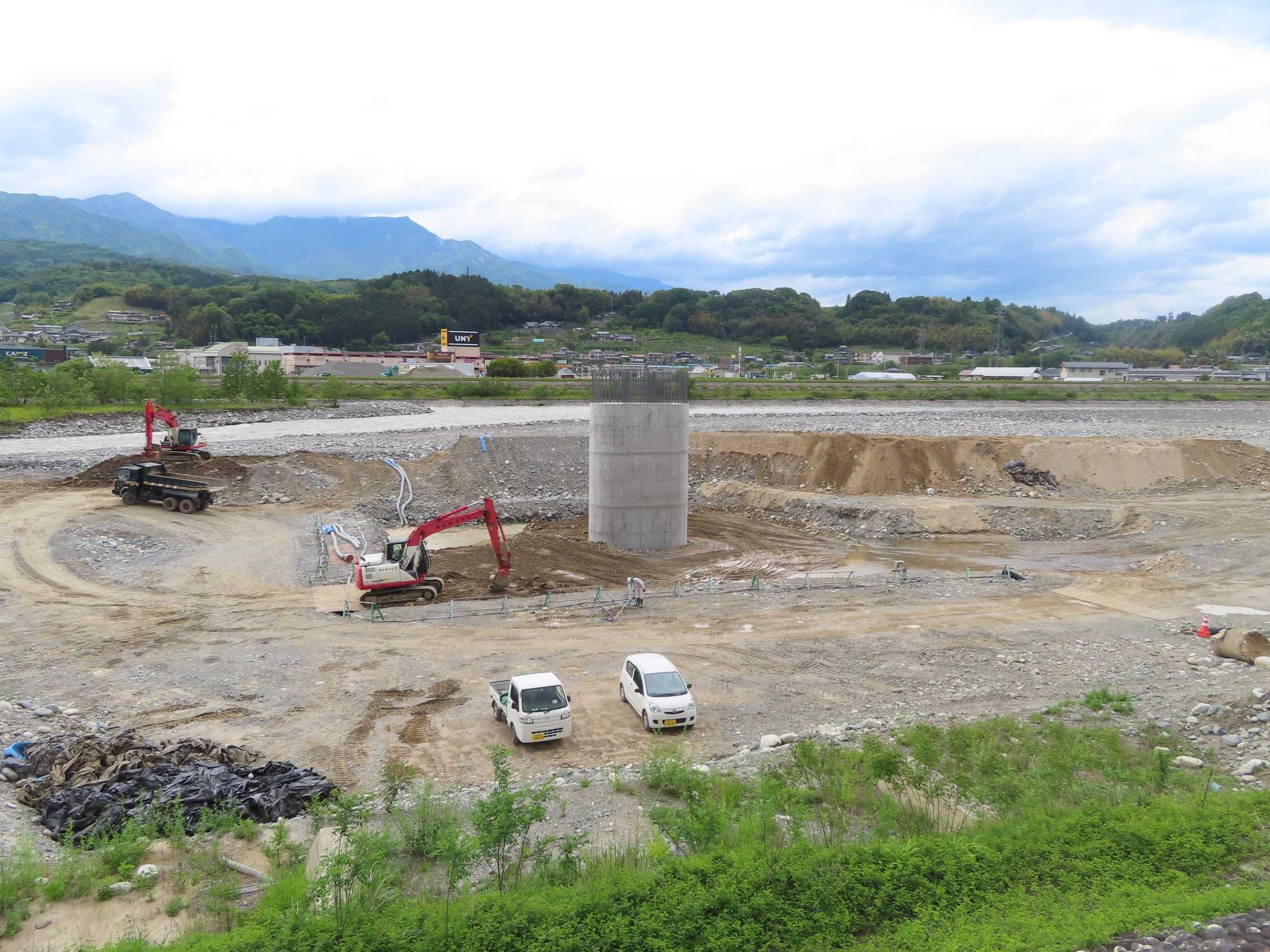

令和3年 5月末現場状況

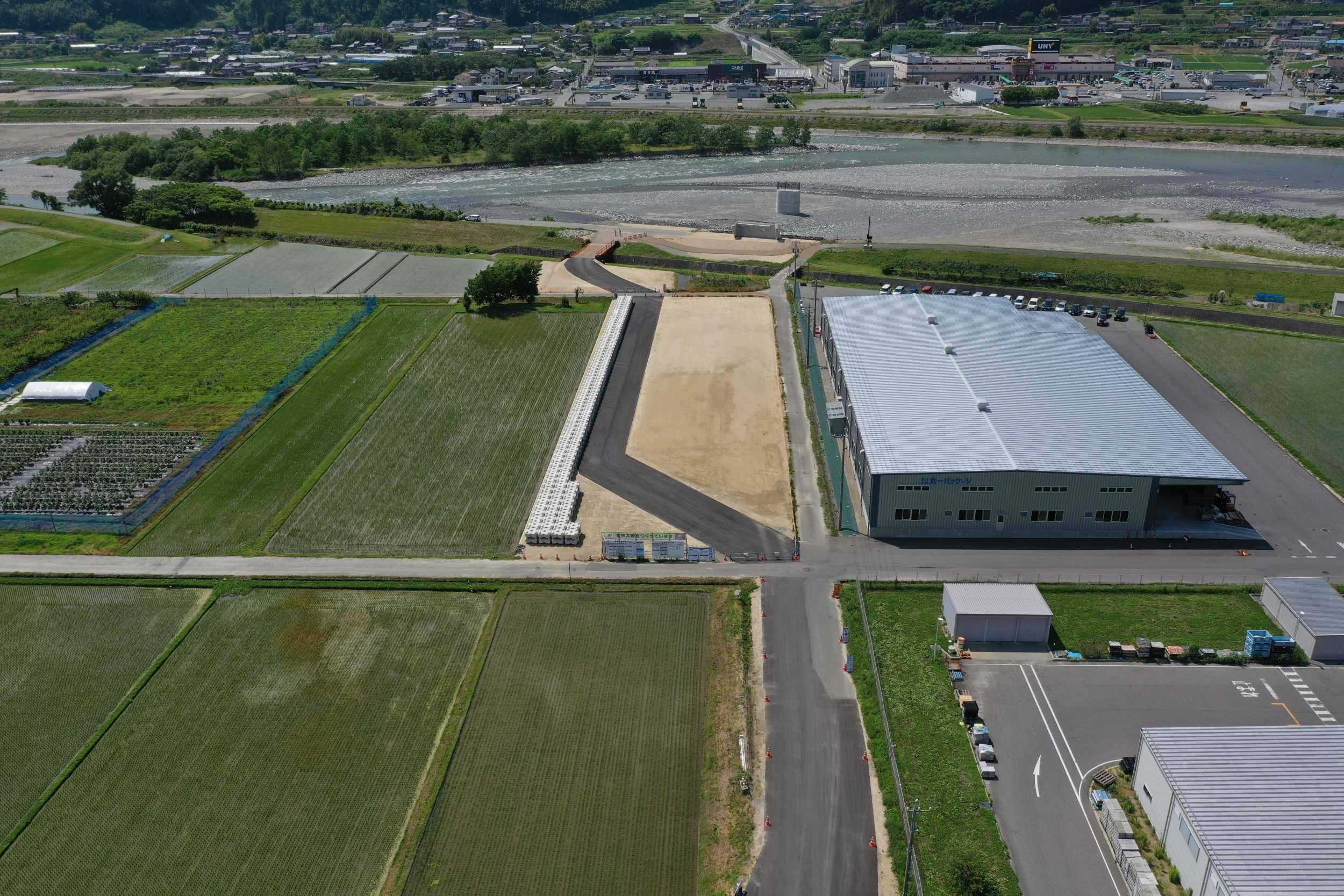

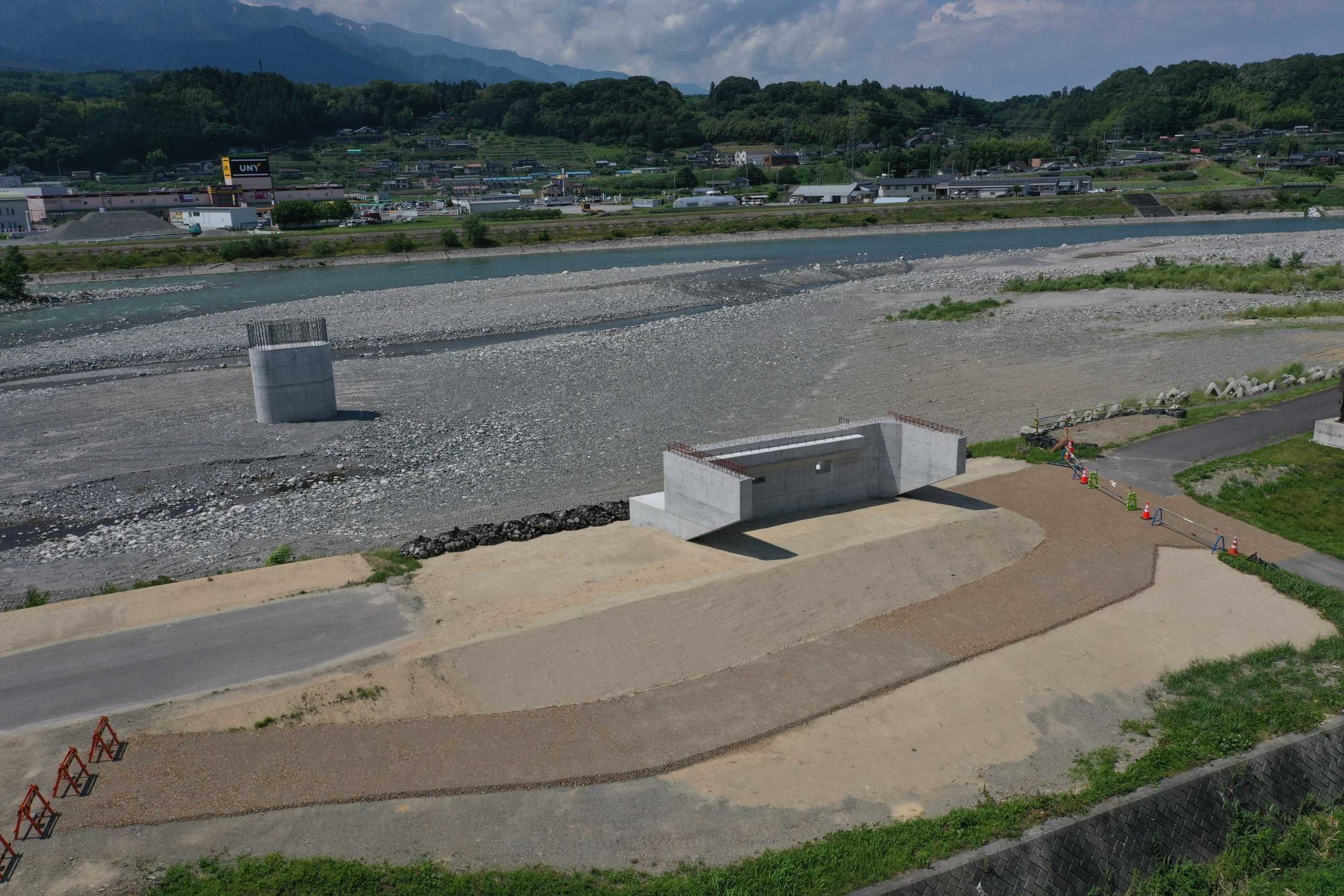

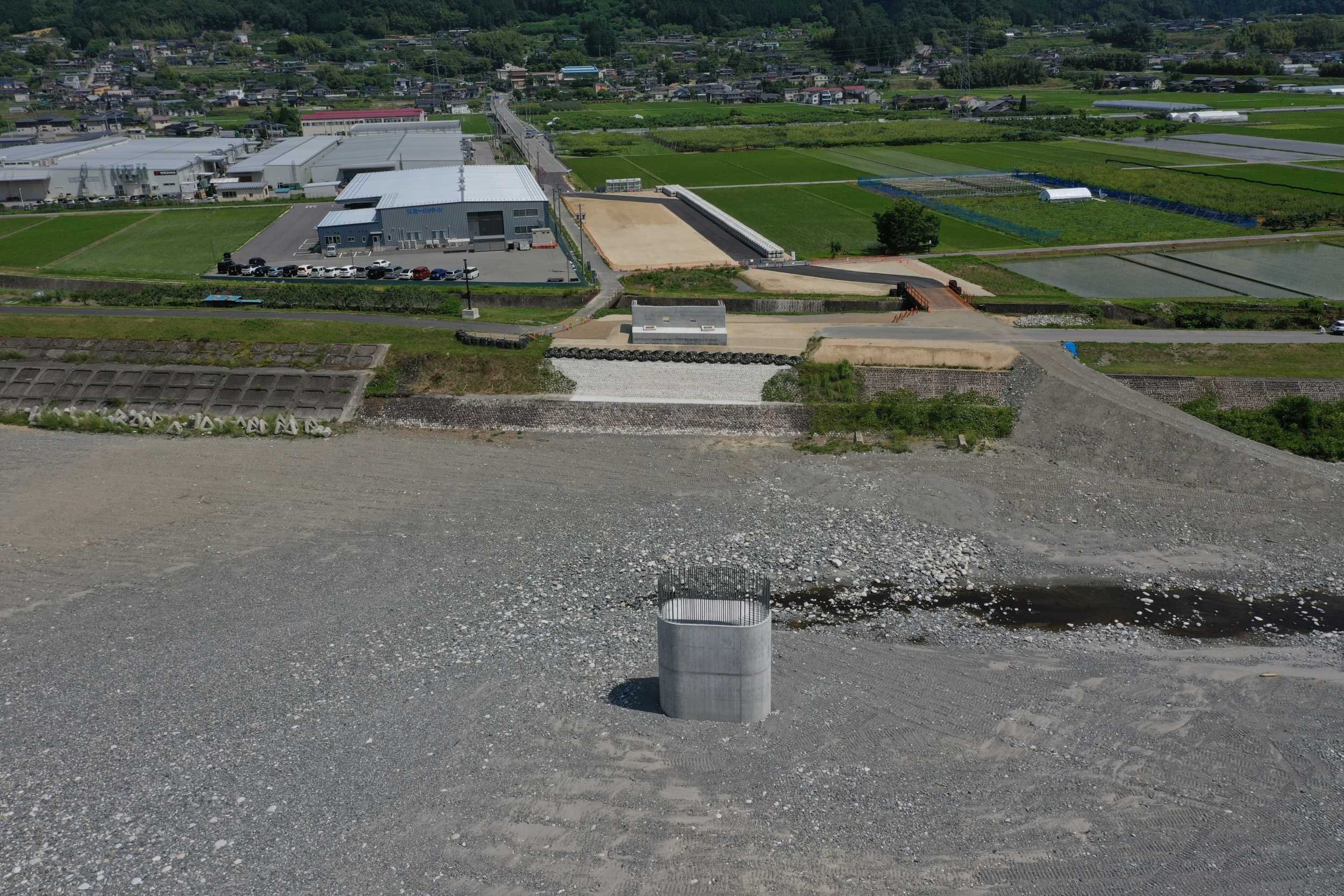

令和3年 6月末現場状況 A2・P3完了

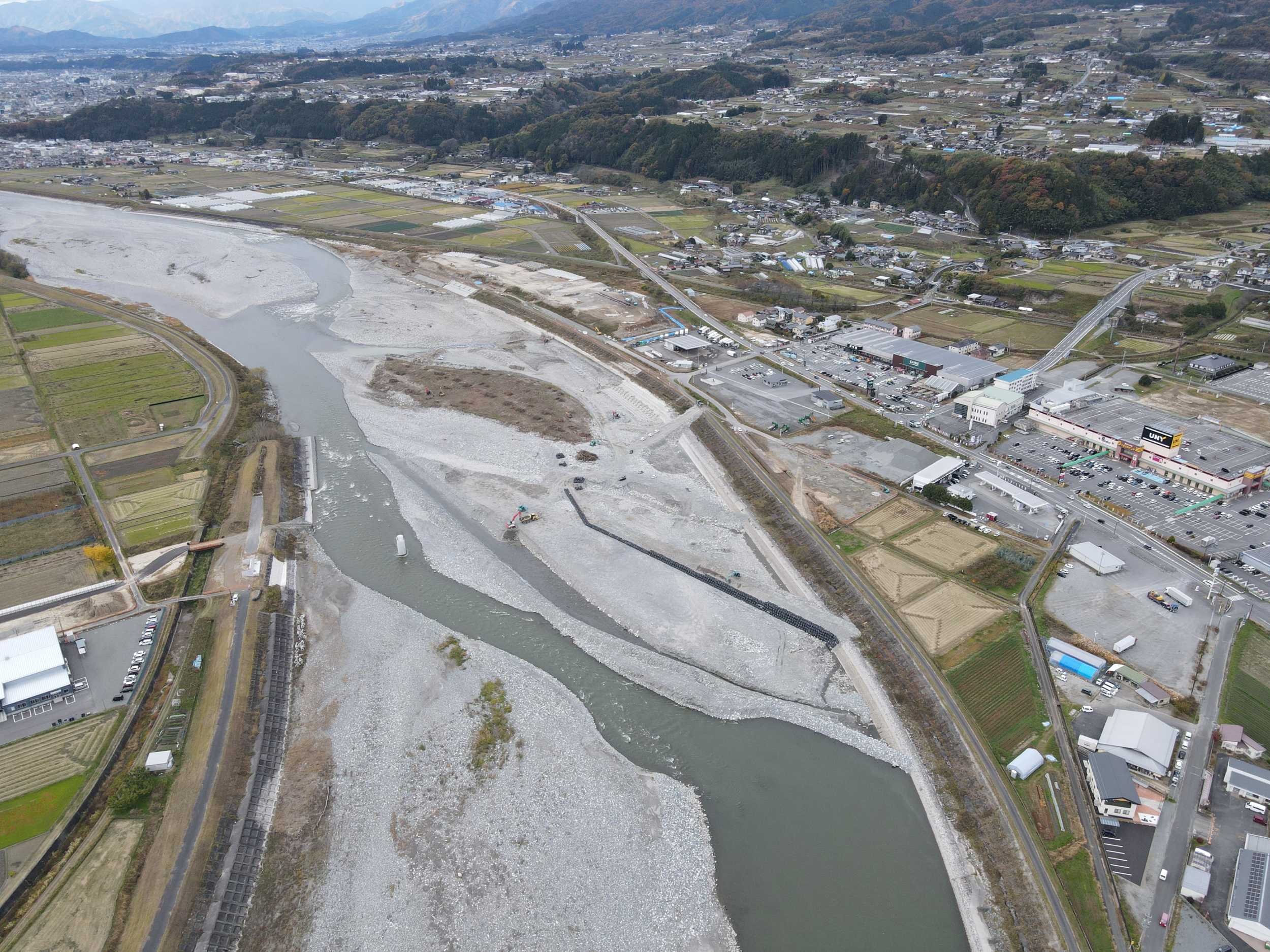

令和3年 11月現場状況 A1・P1着工

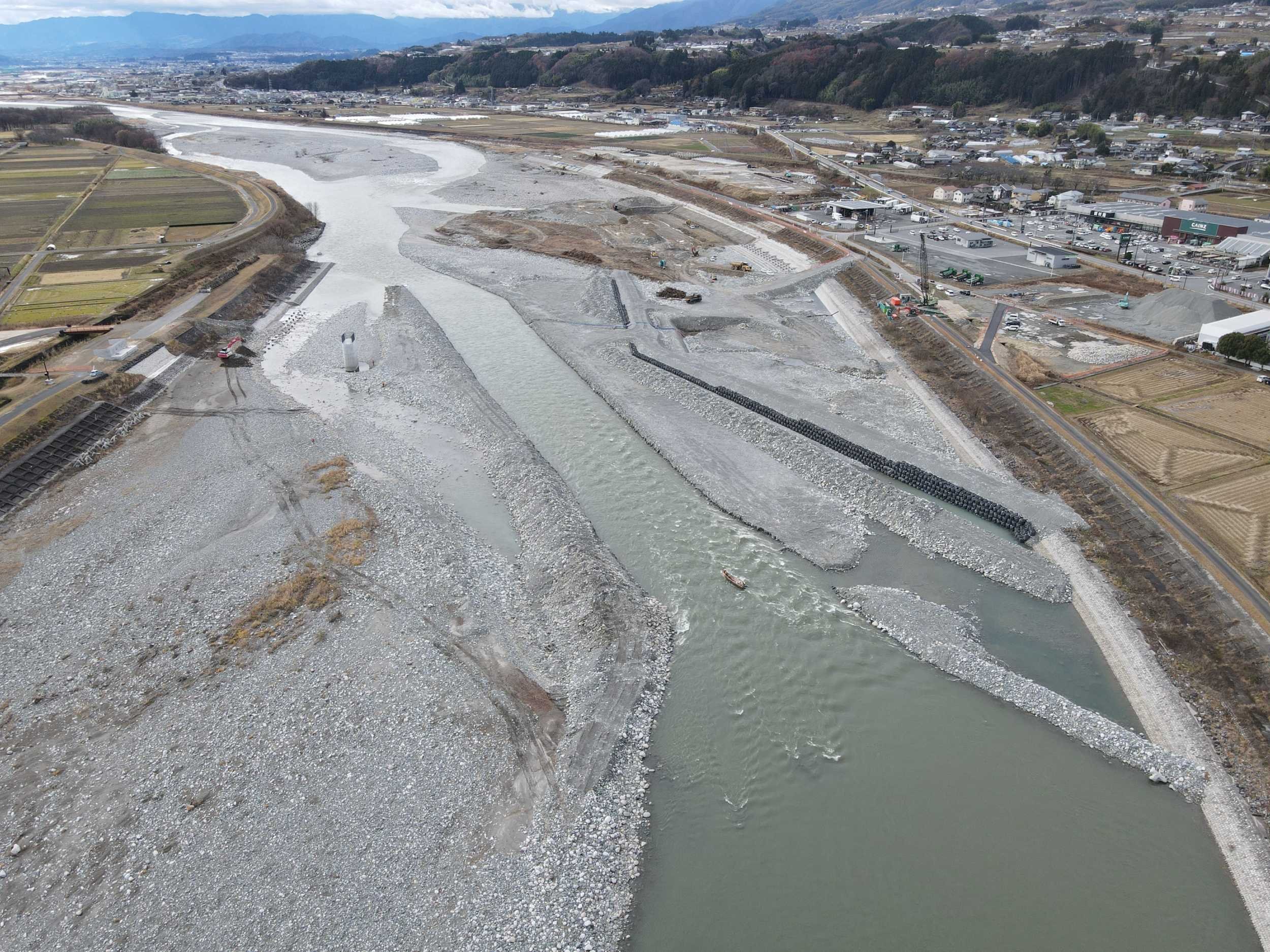

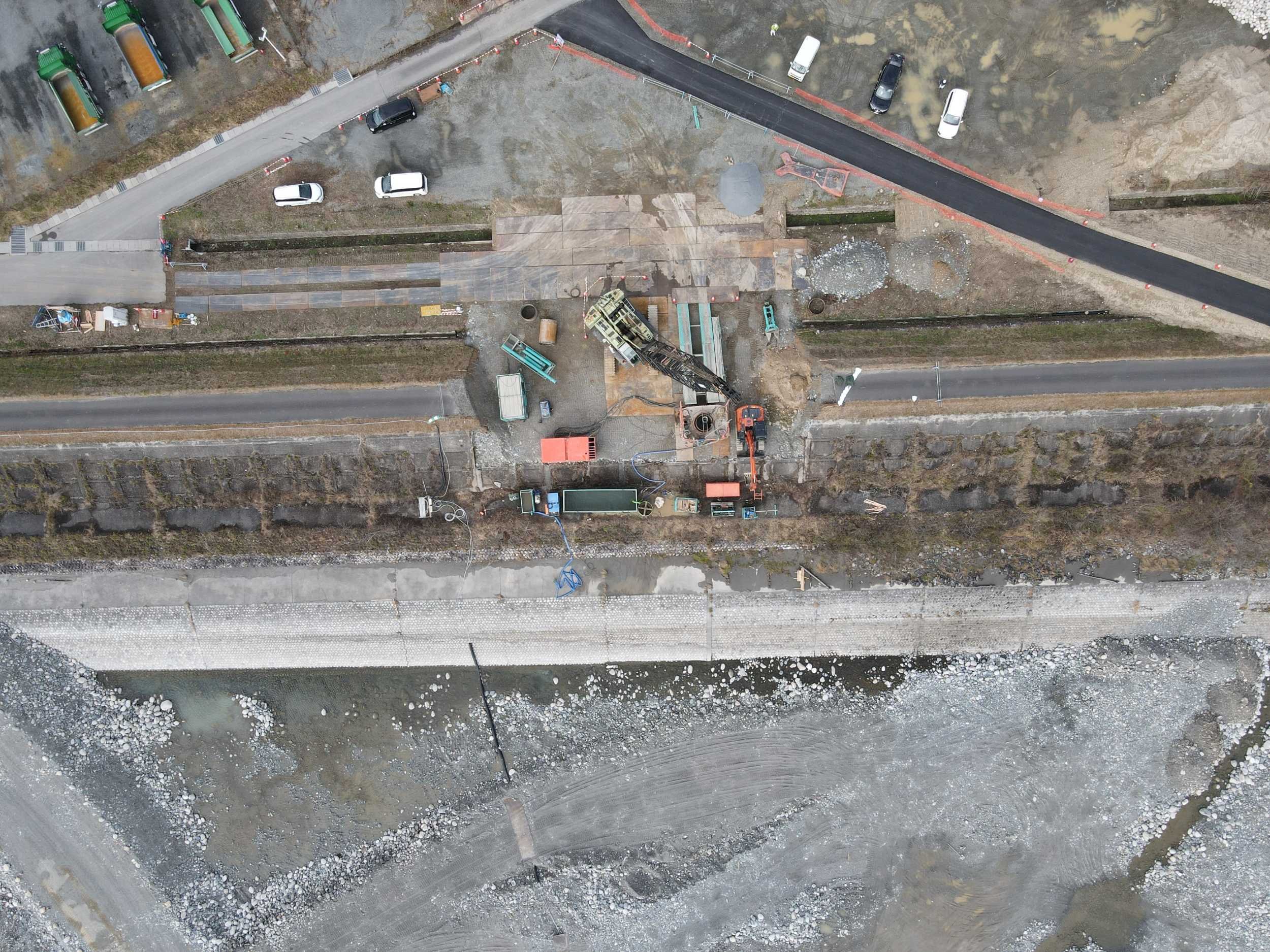

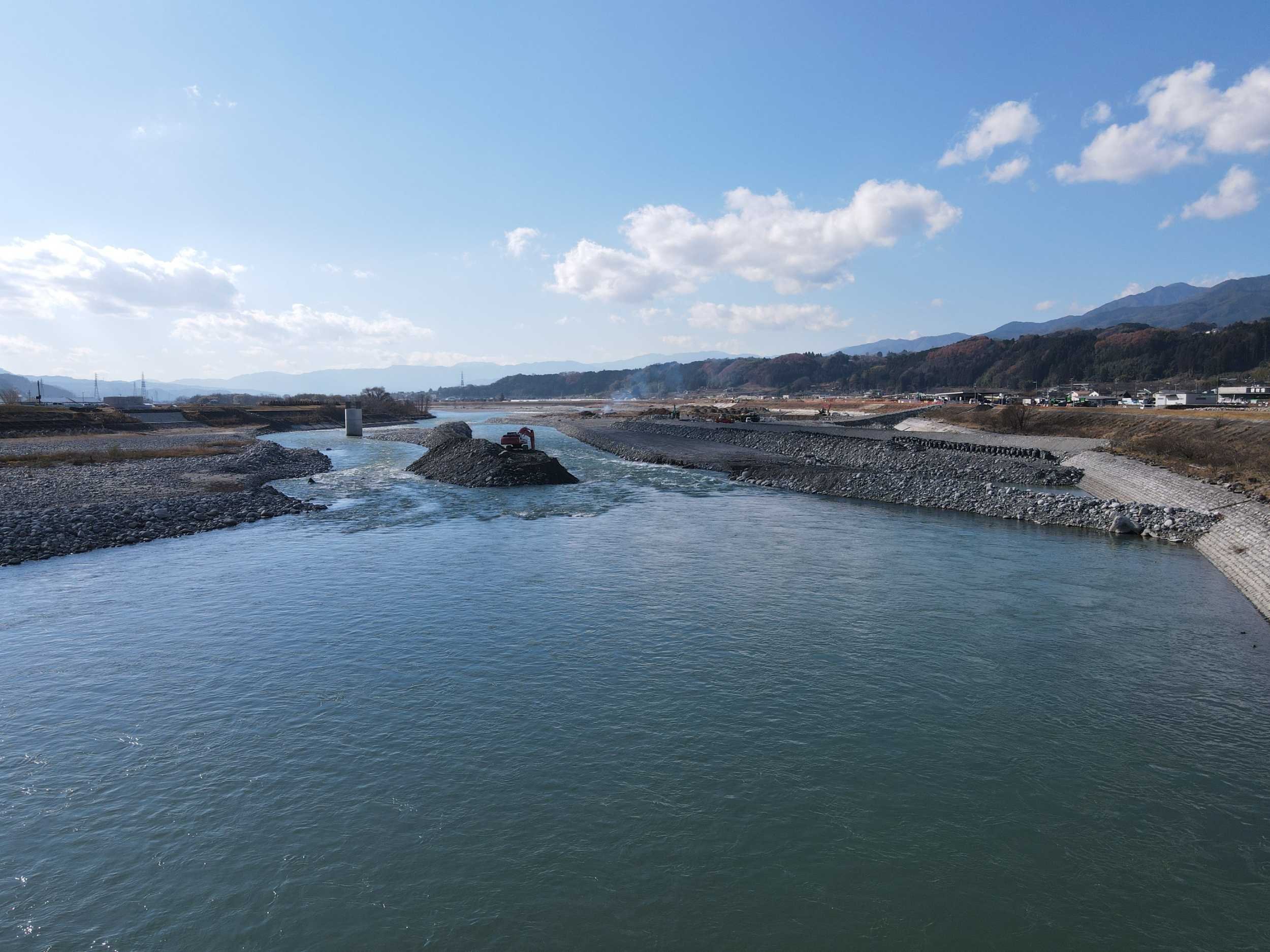

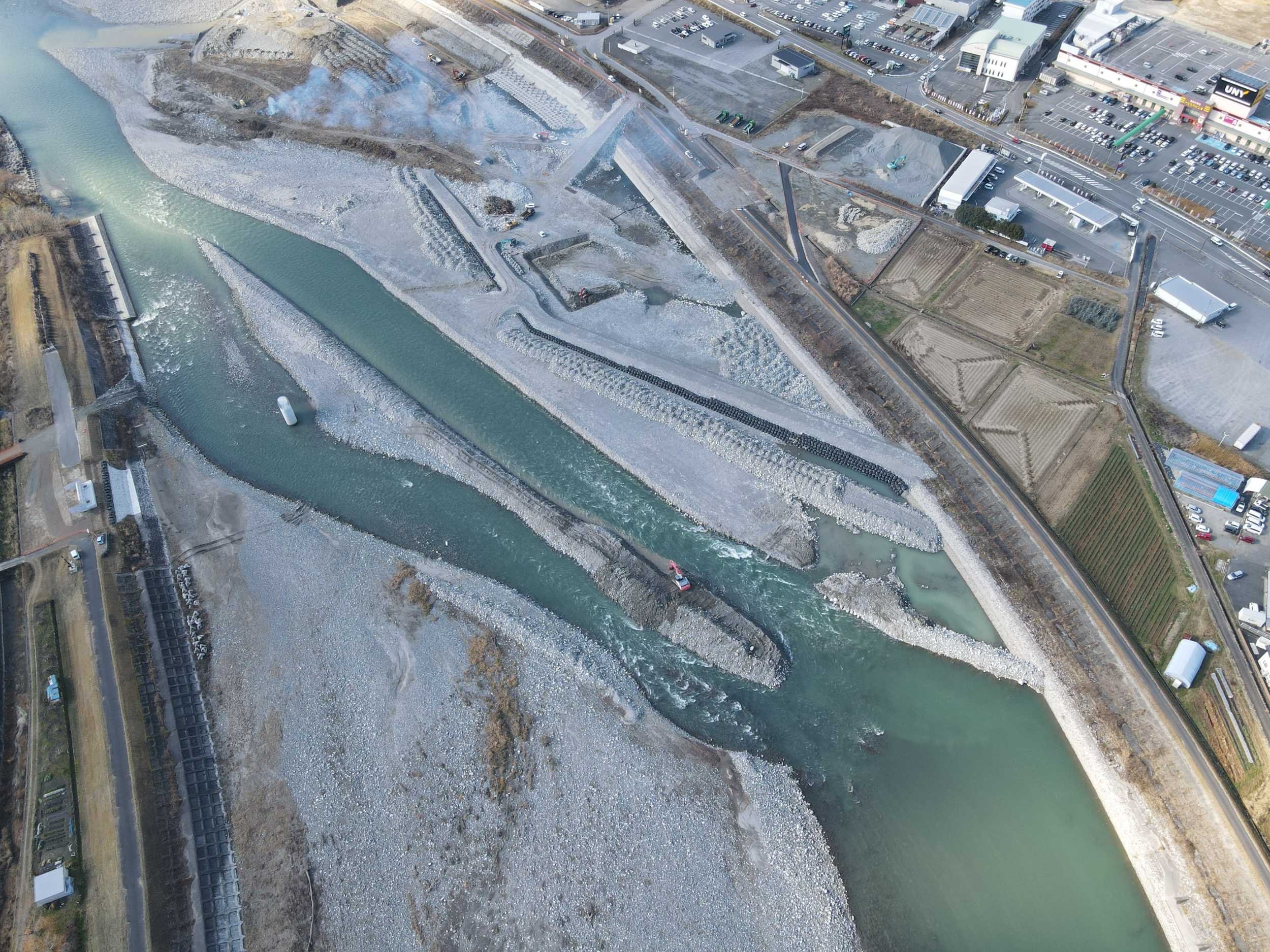

令和3年 12月現場状況

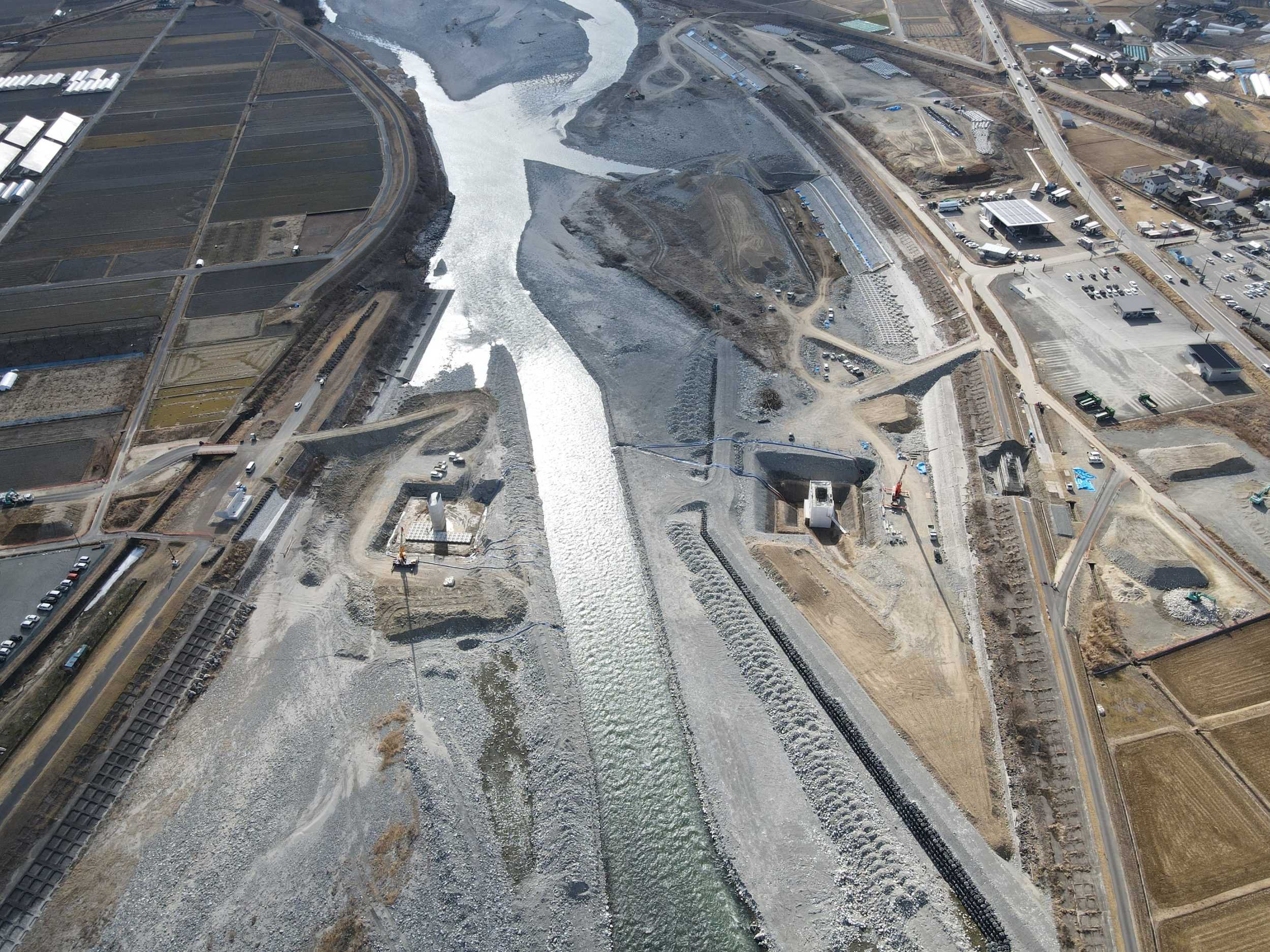

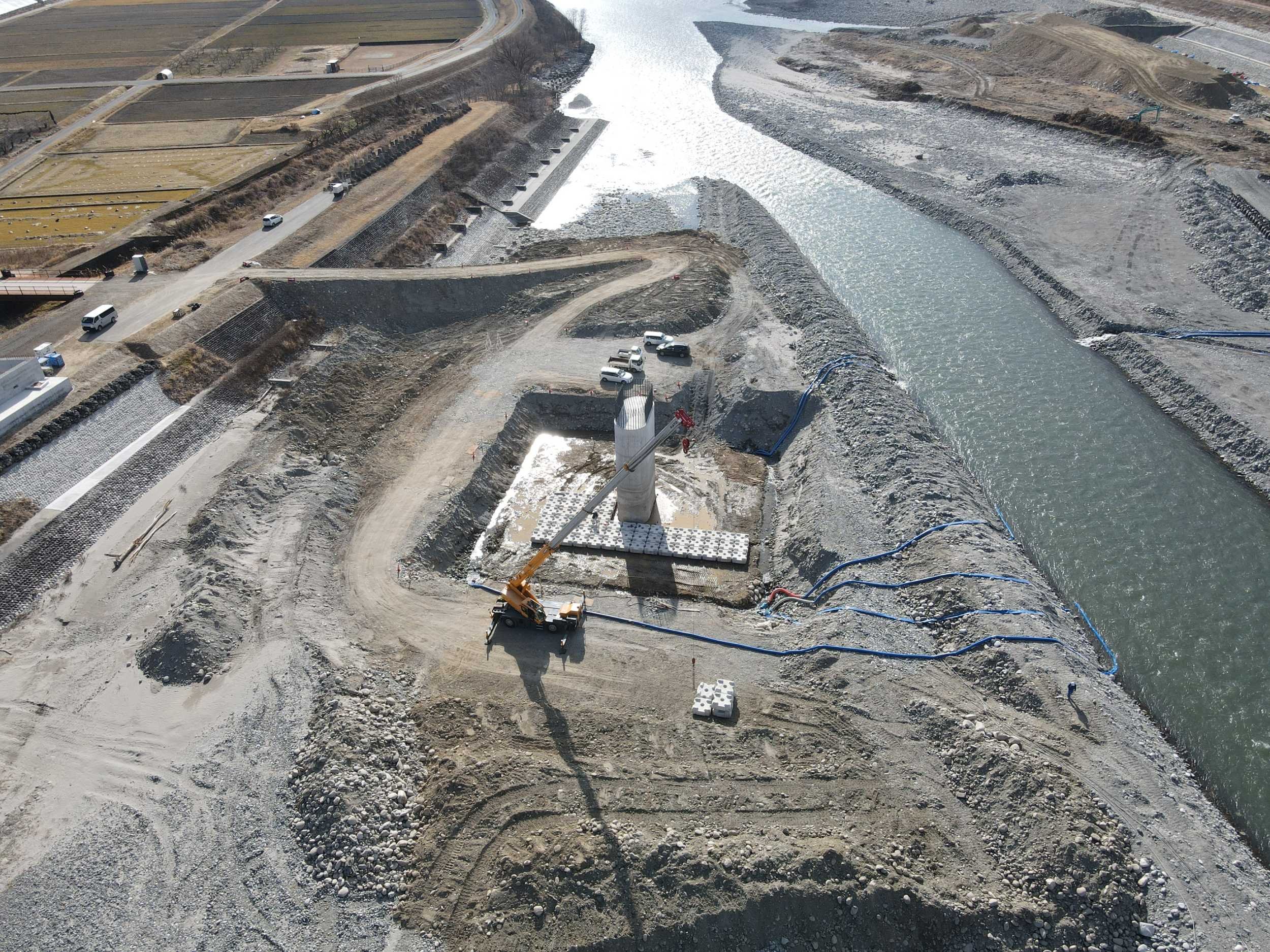

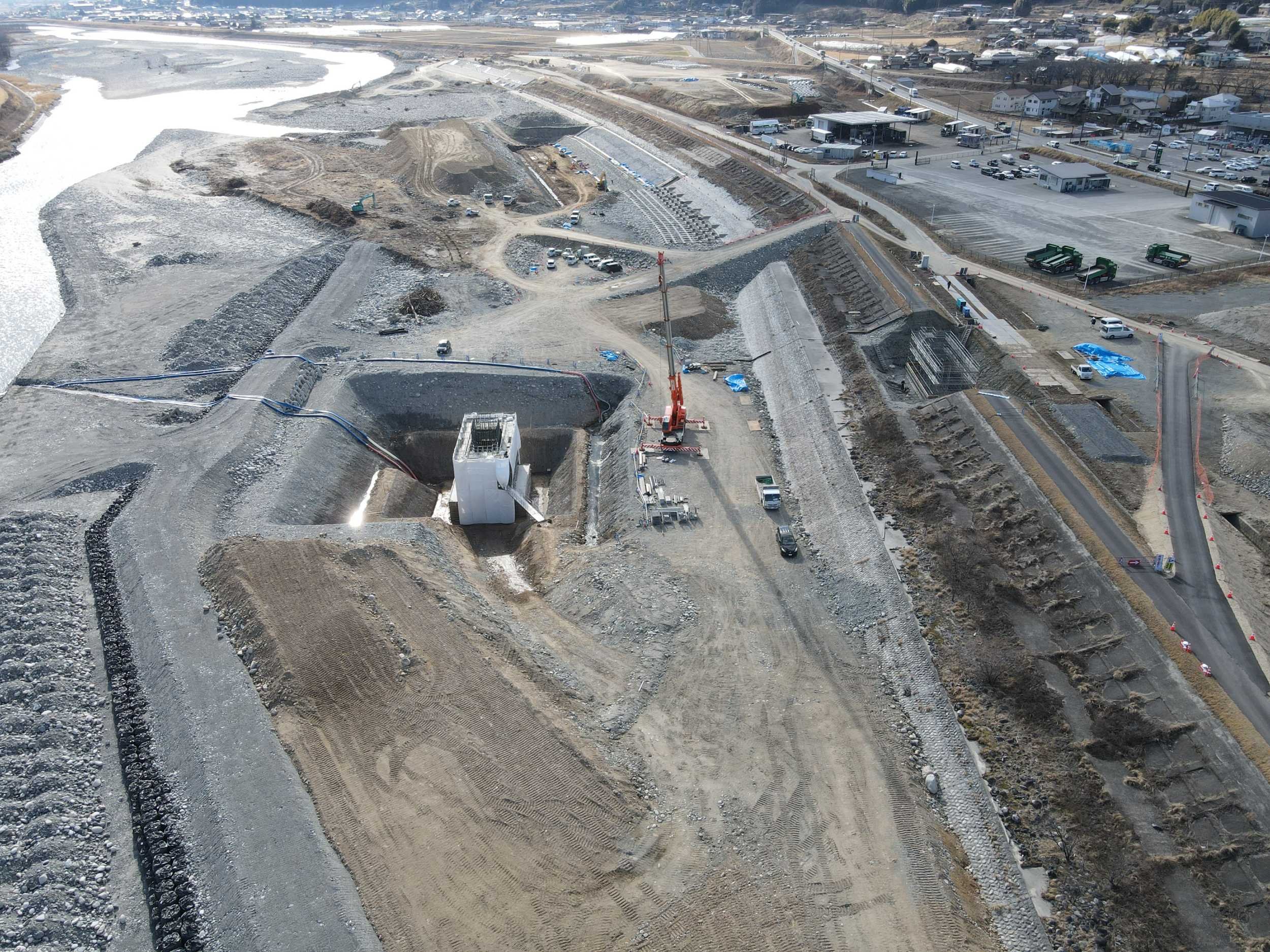

令和4年 2月現場状況

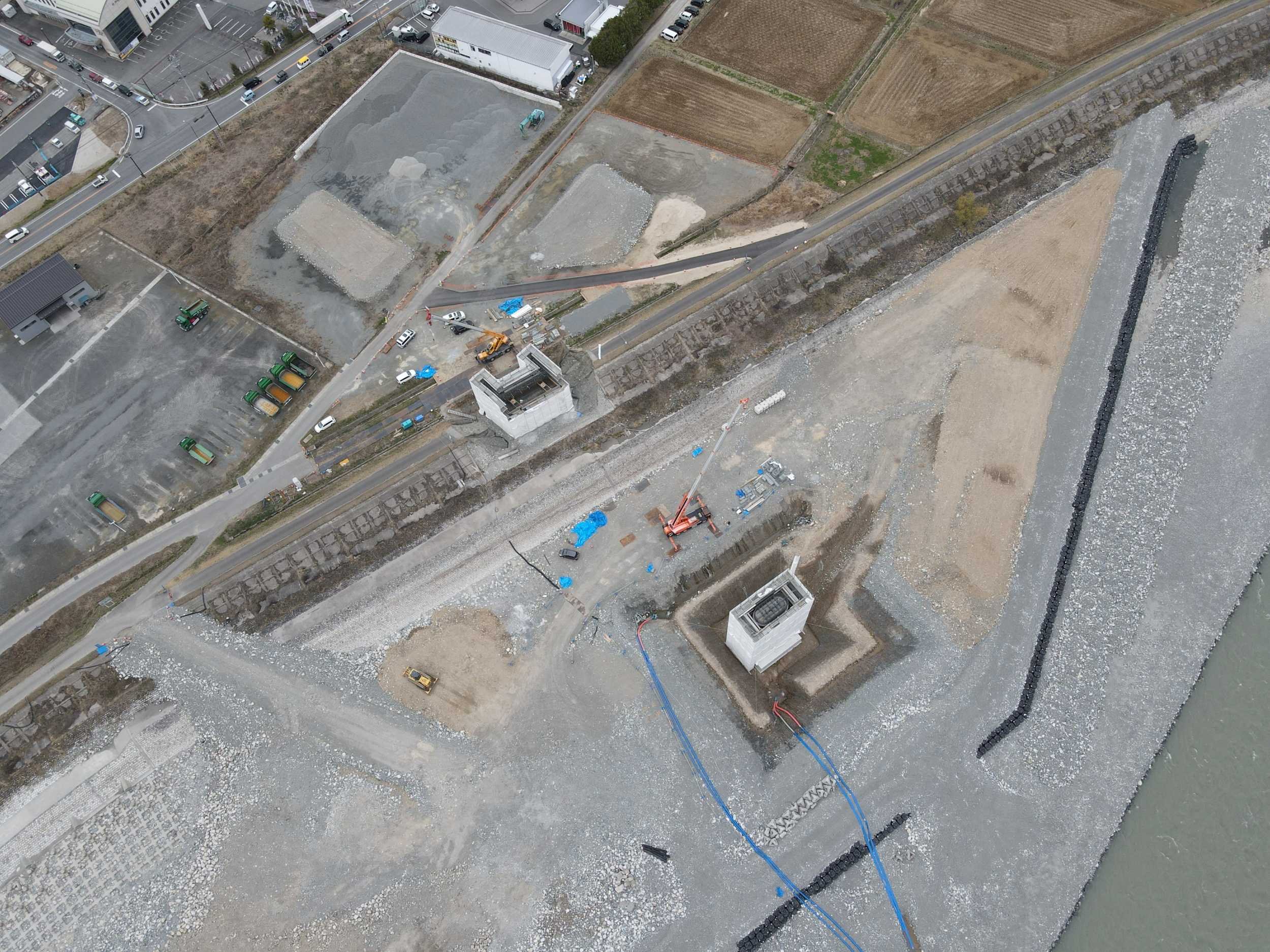

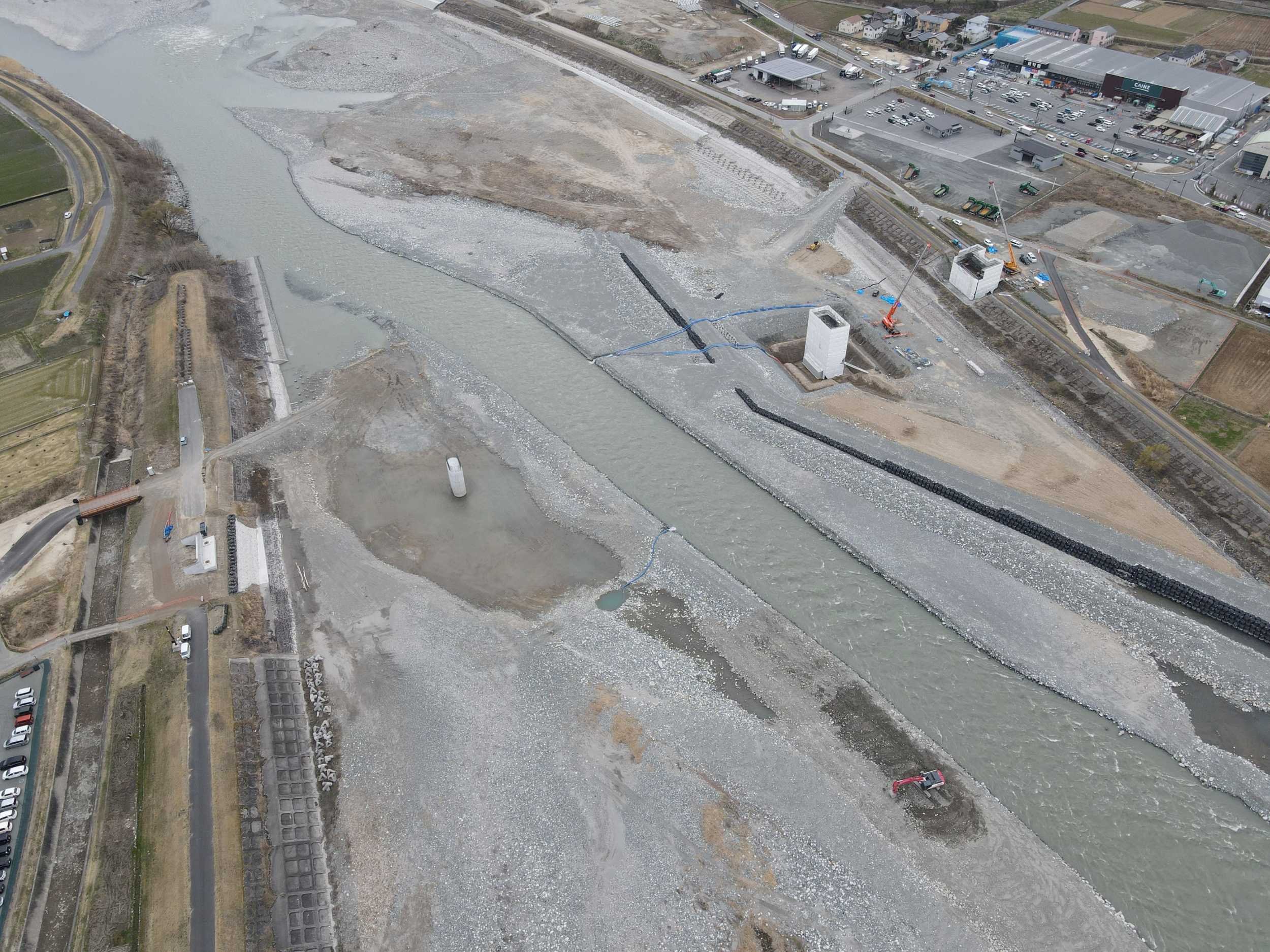

令和4年 3月現場状況

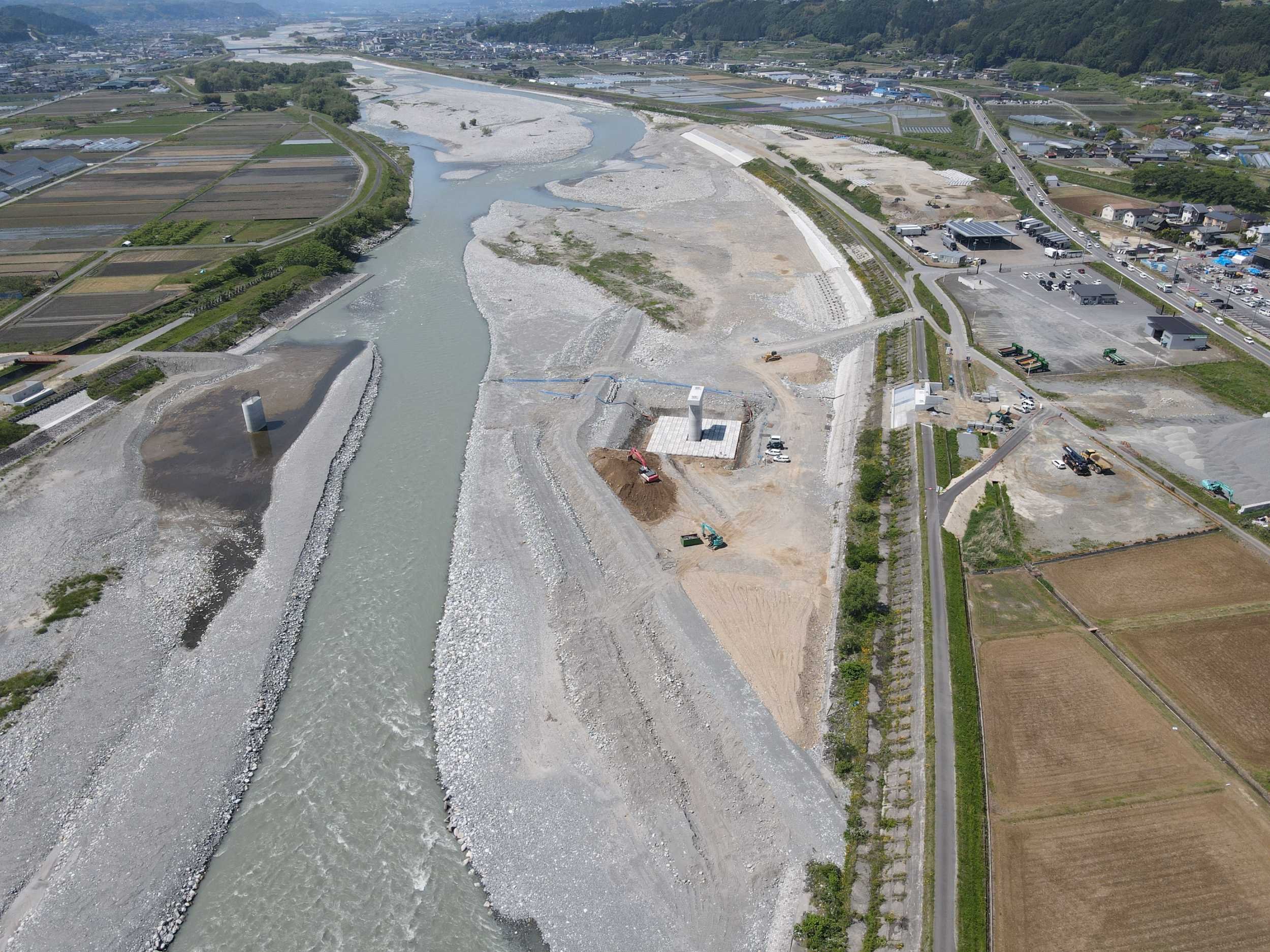

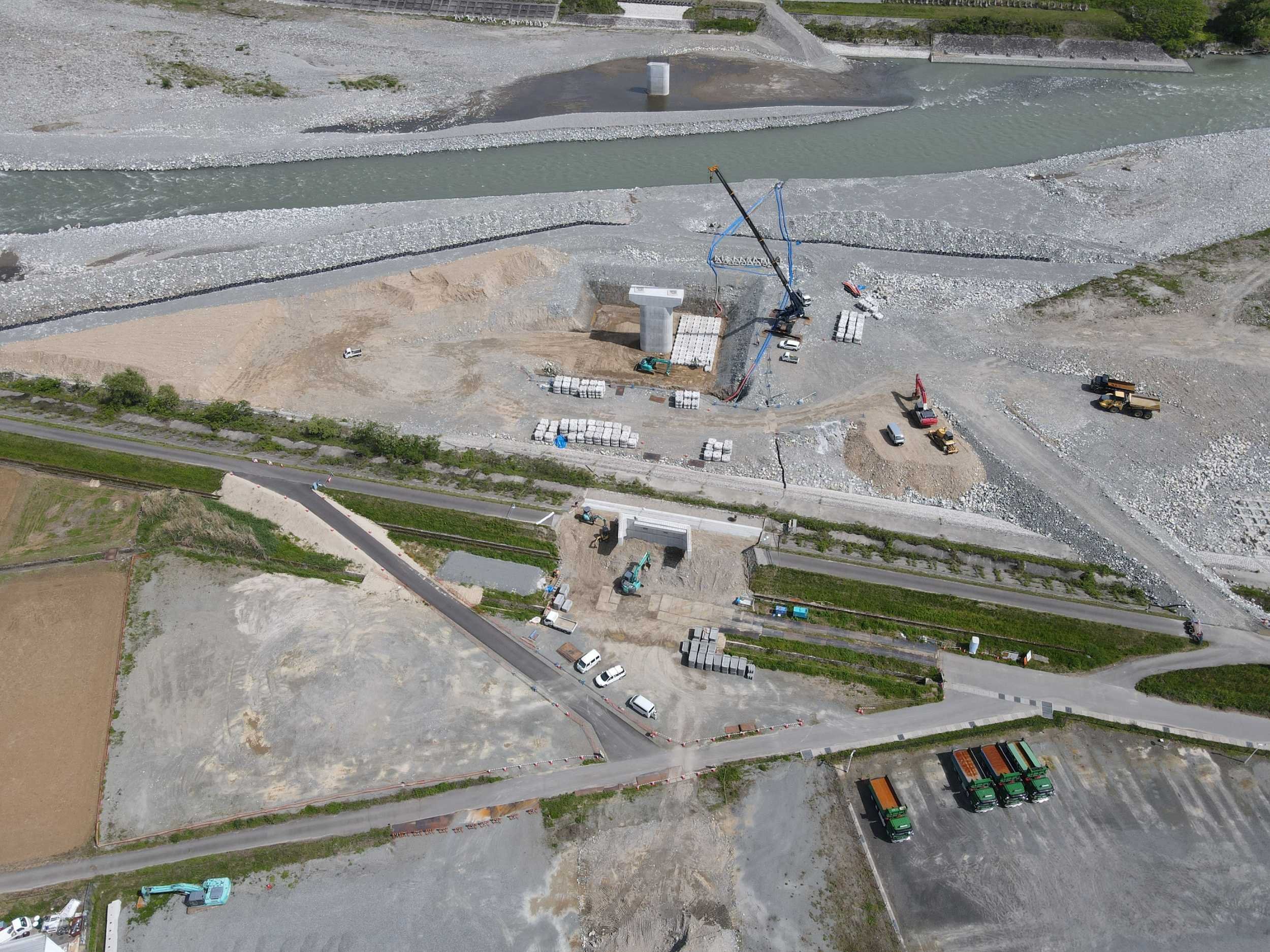

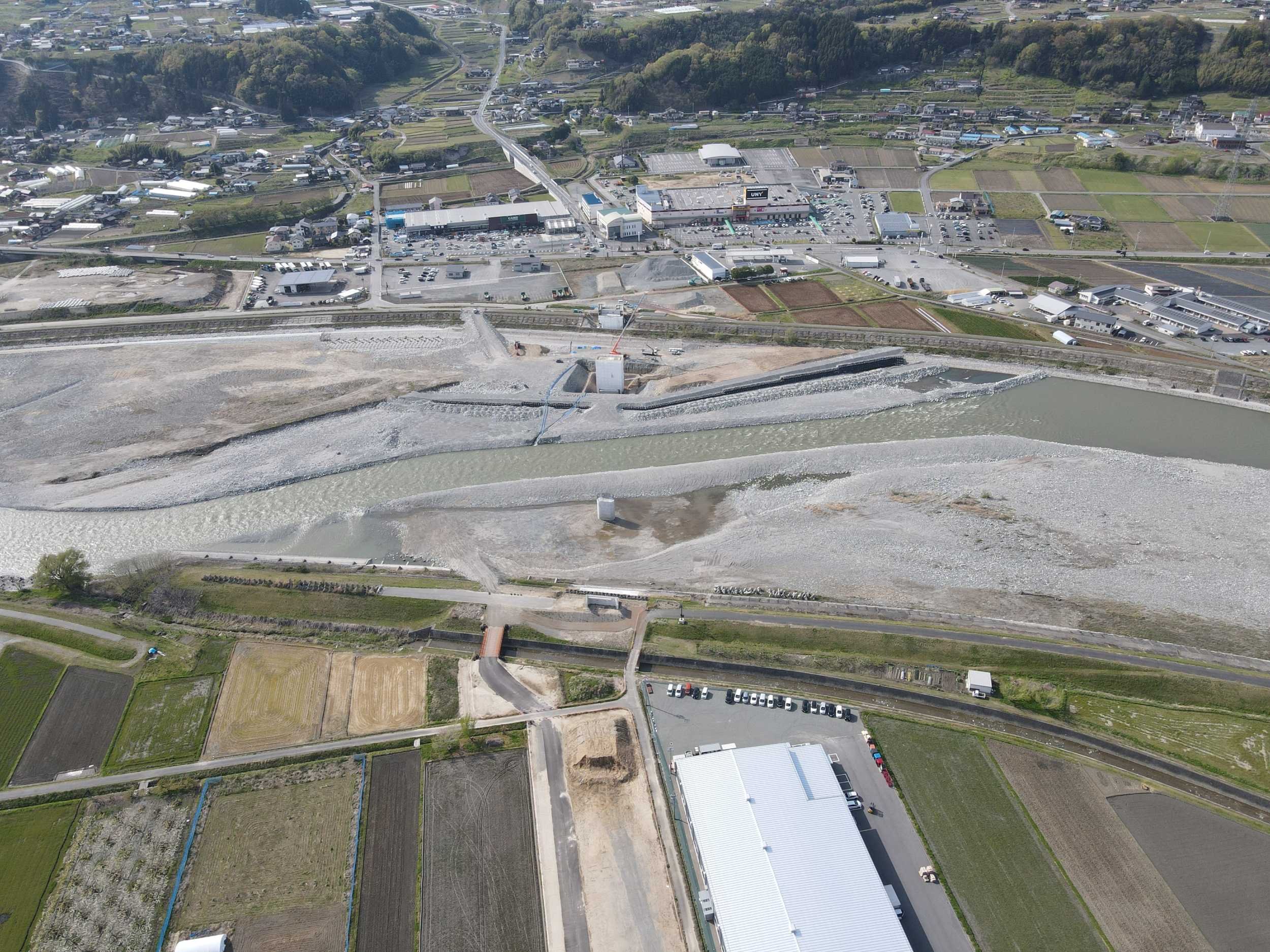

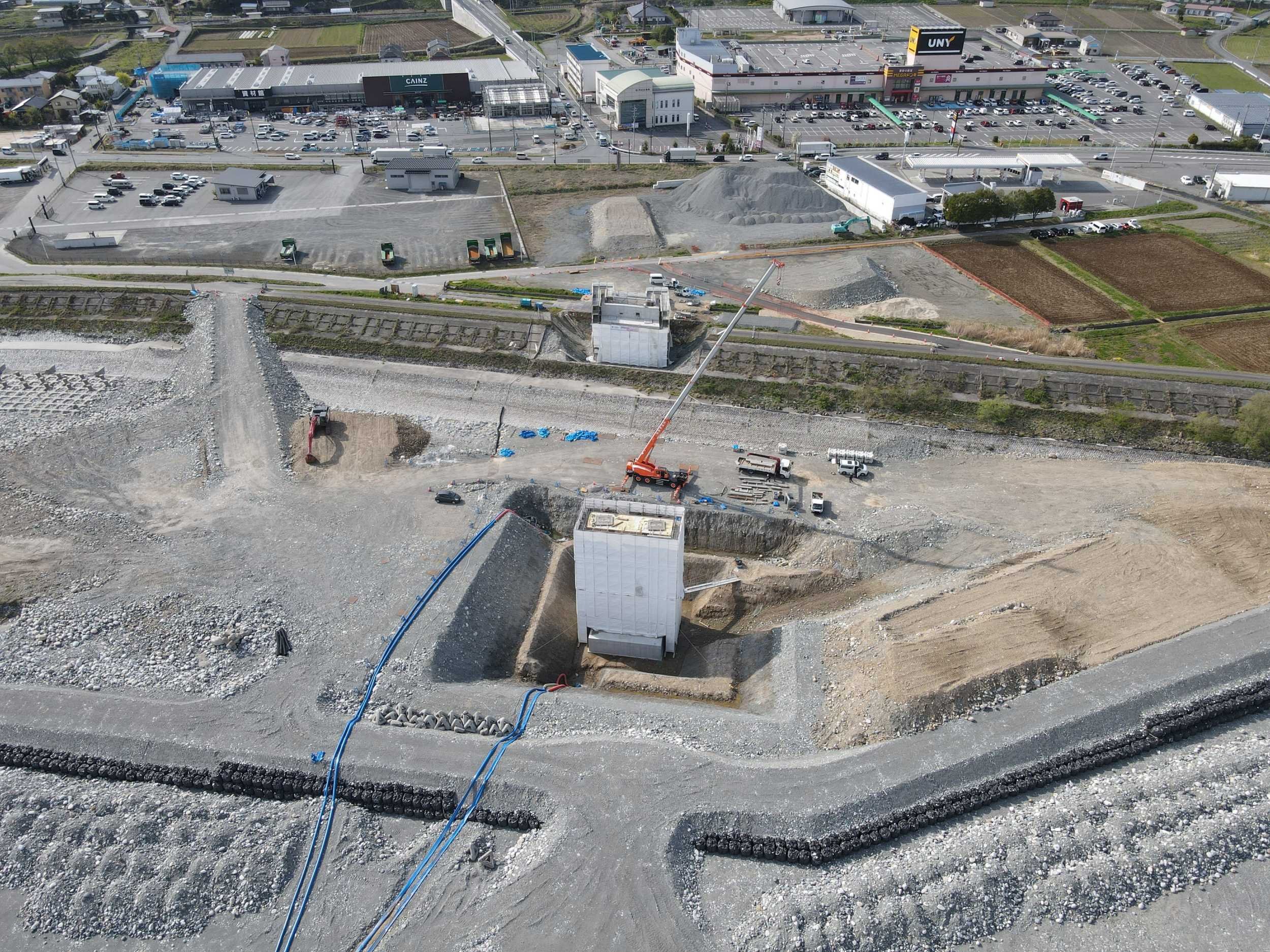

令和4年 4月現場状況

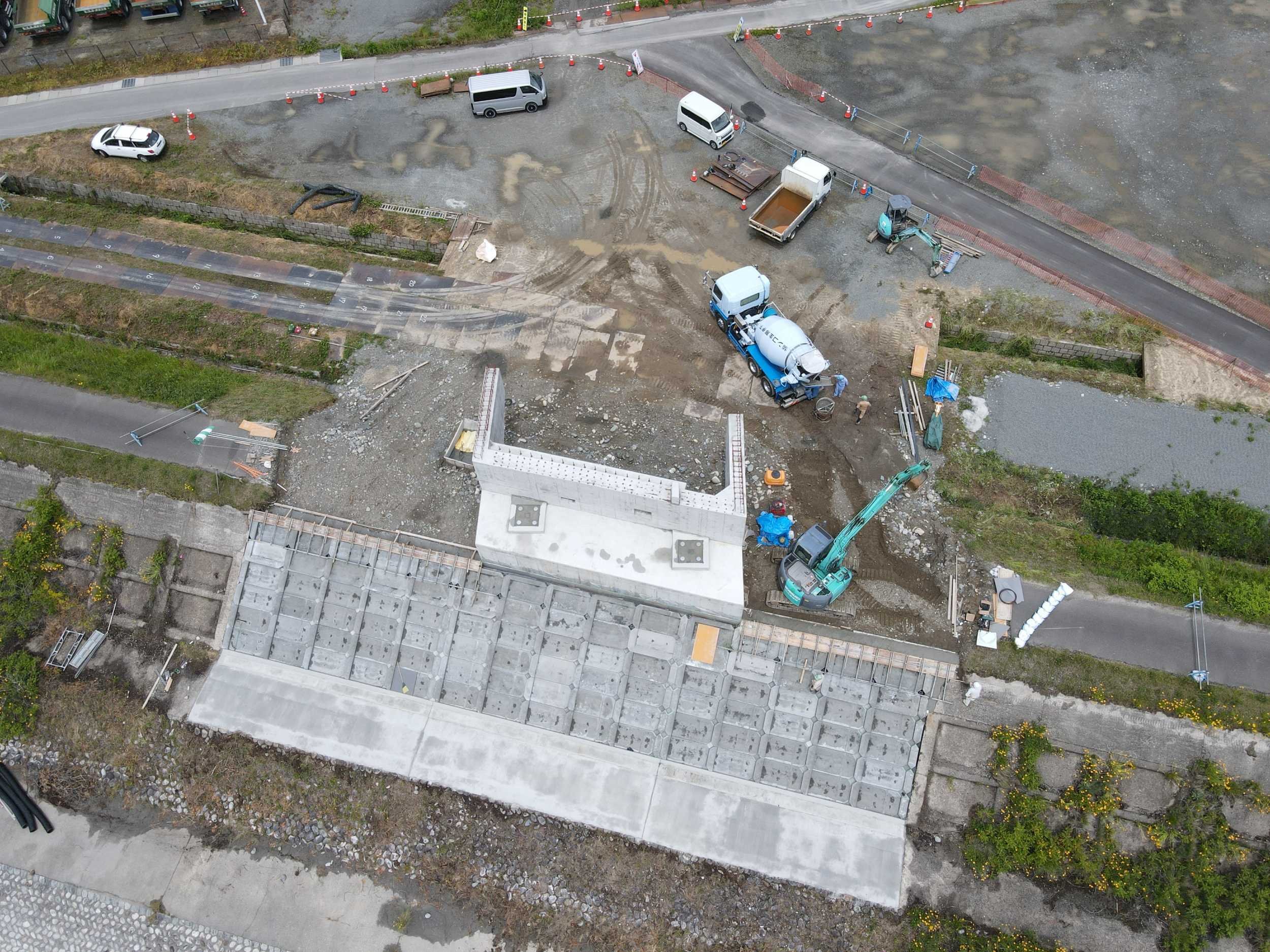

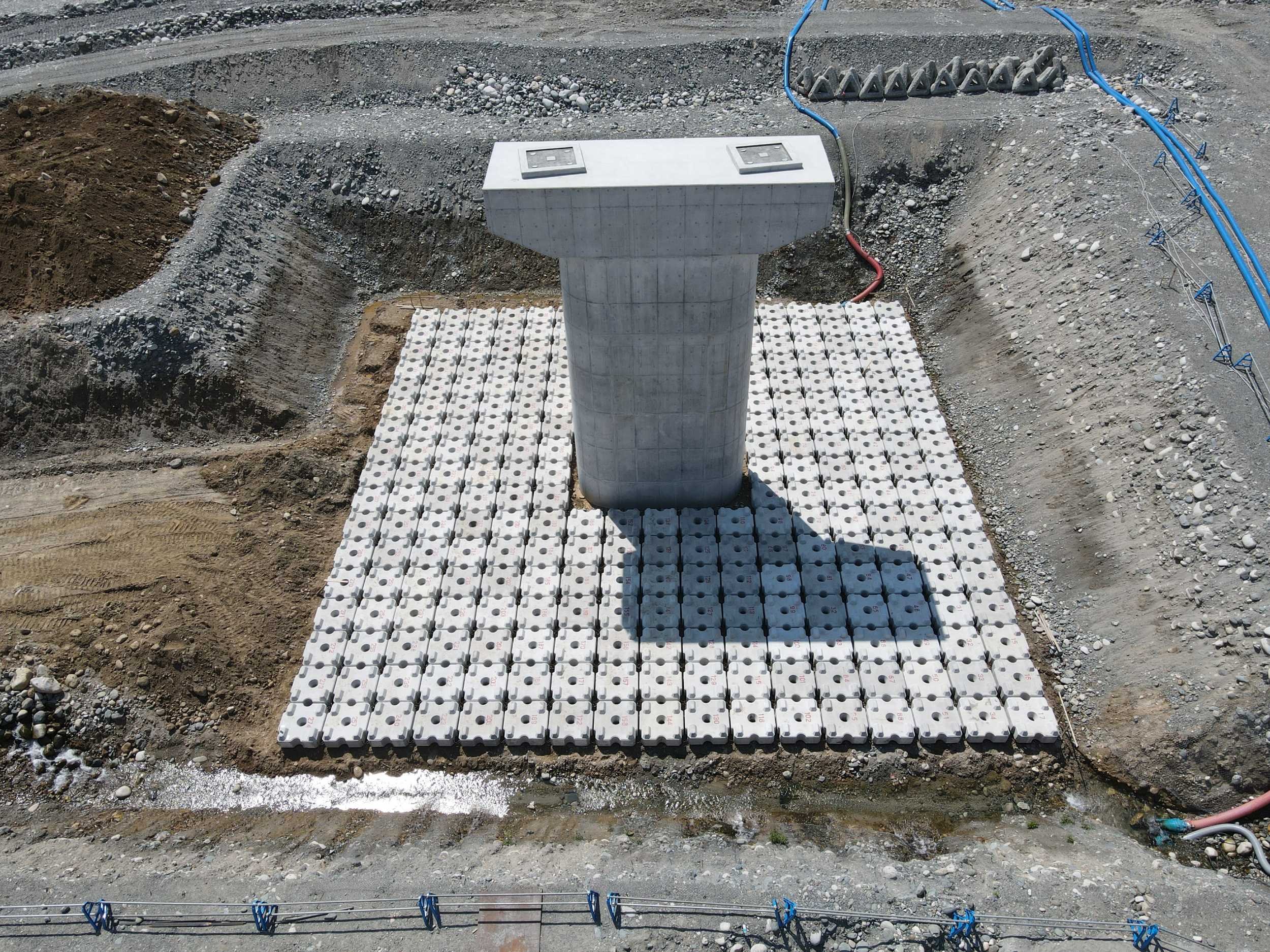

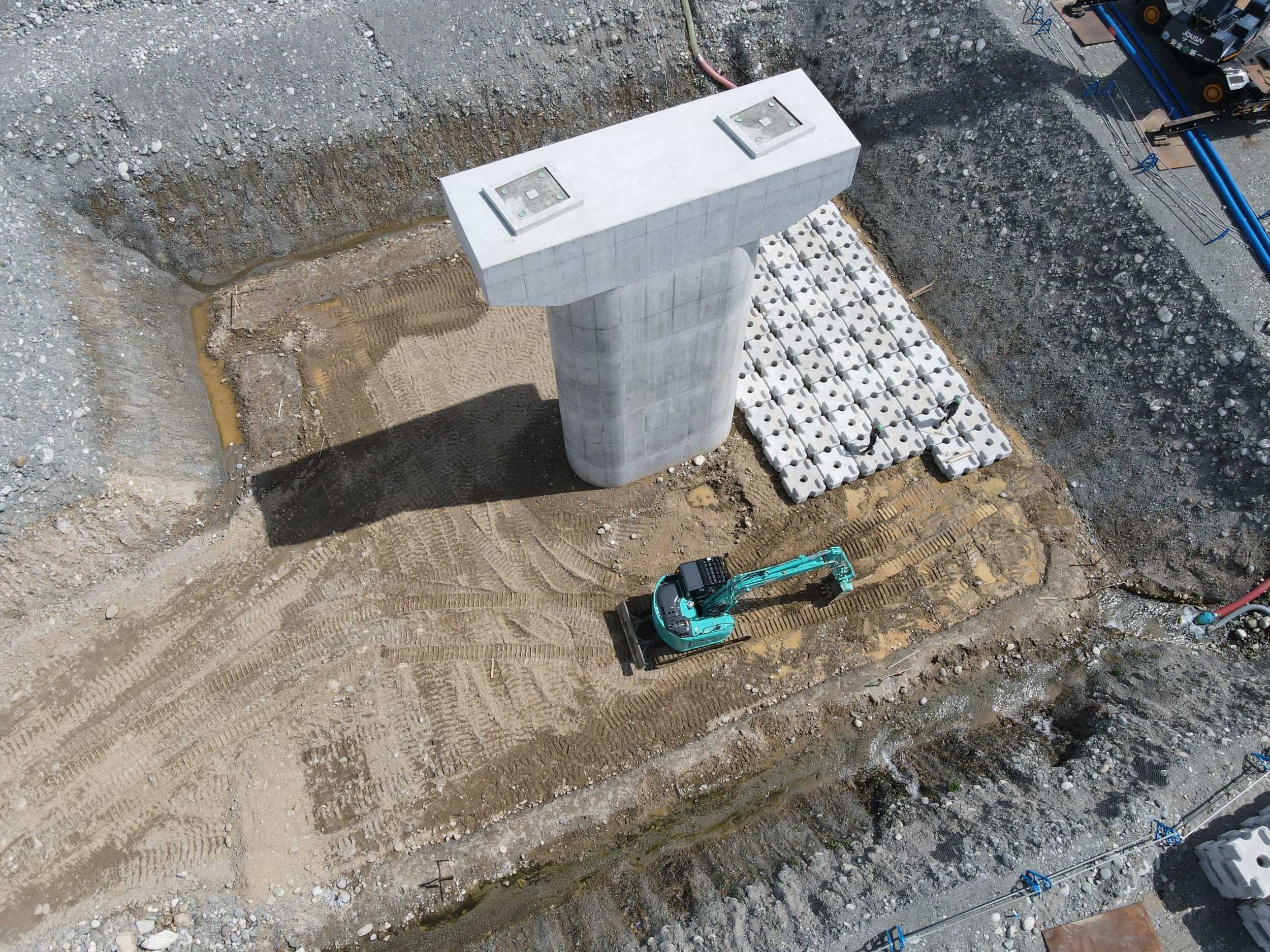

令和4年 5月上旬現場状況

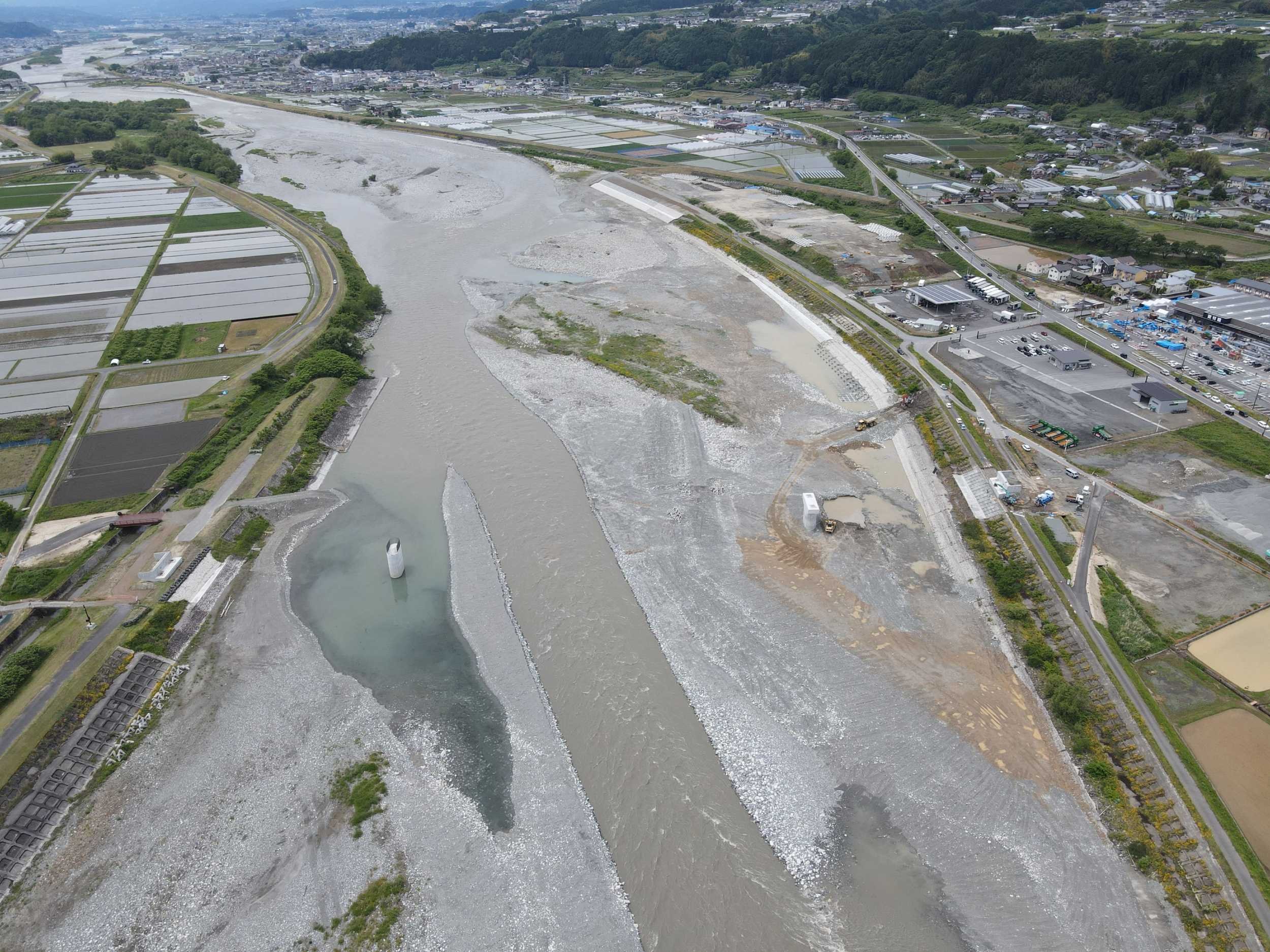

令和4年 5月下旬現場状況

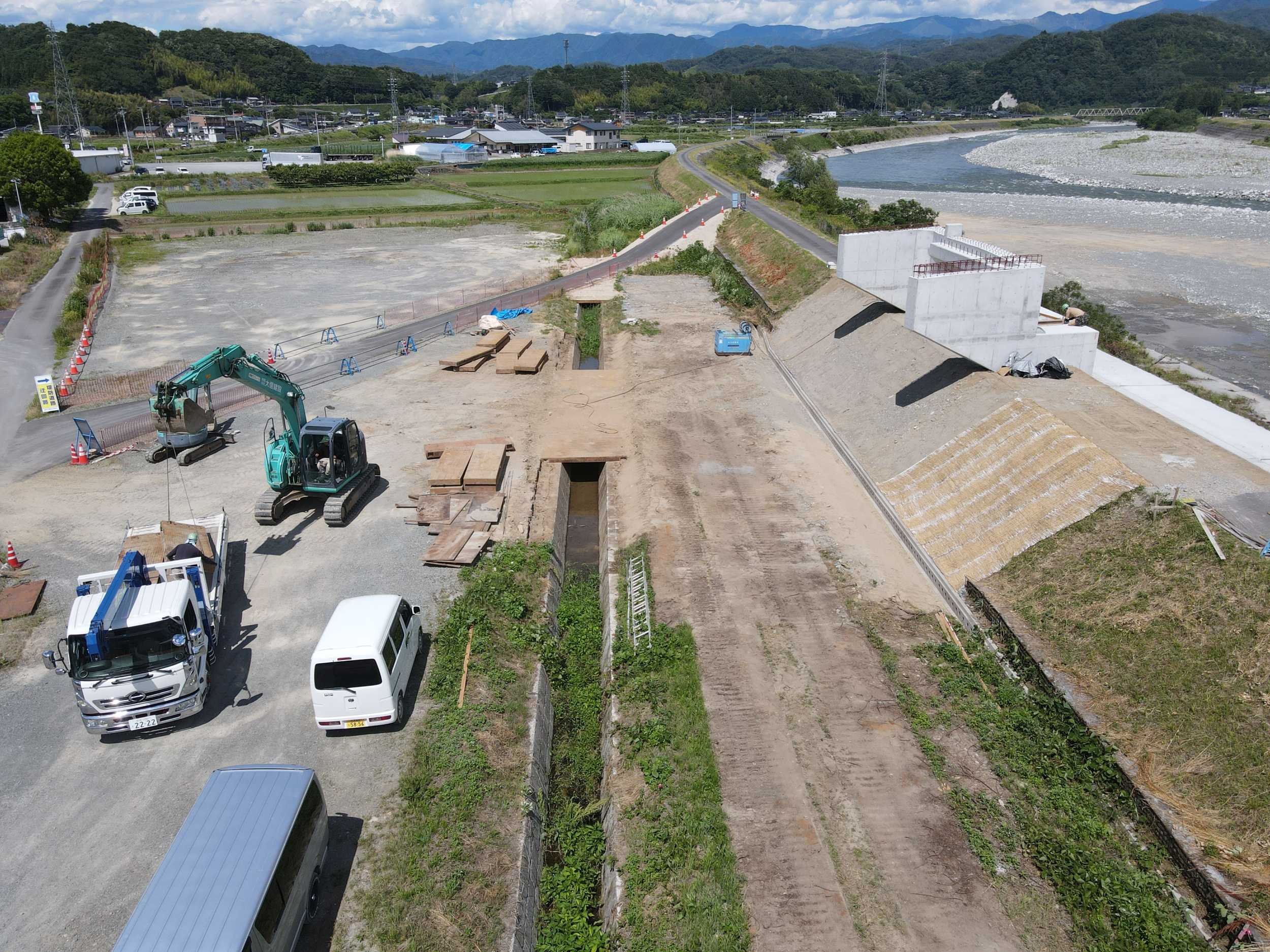

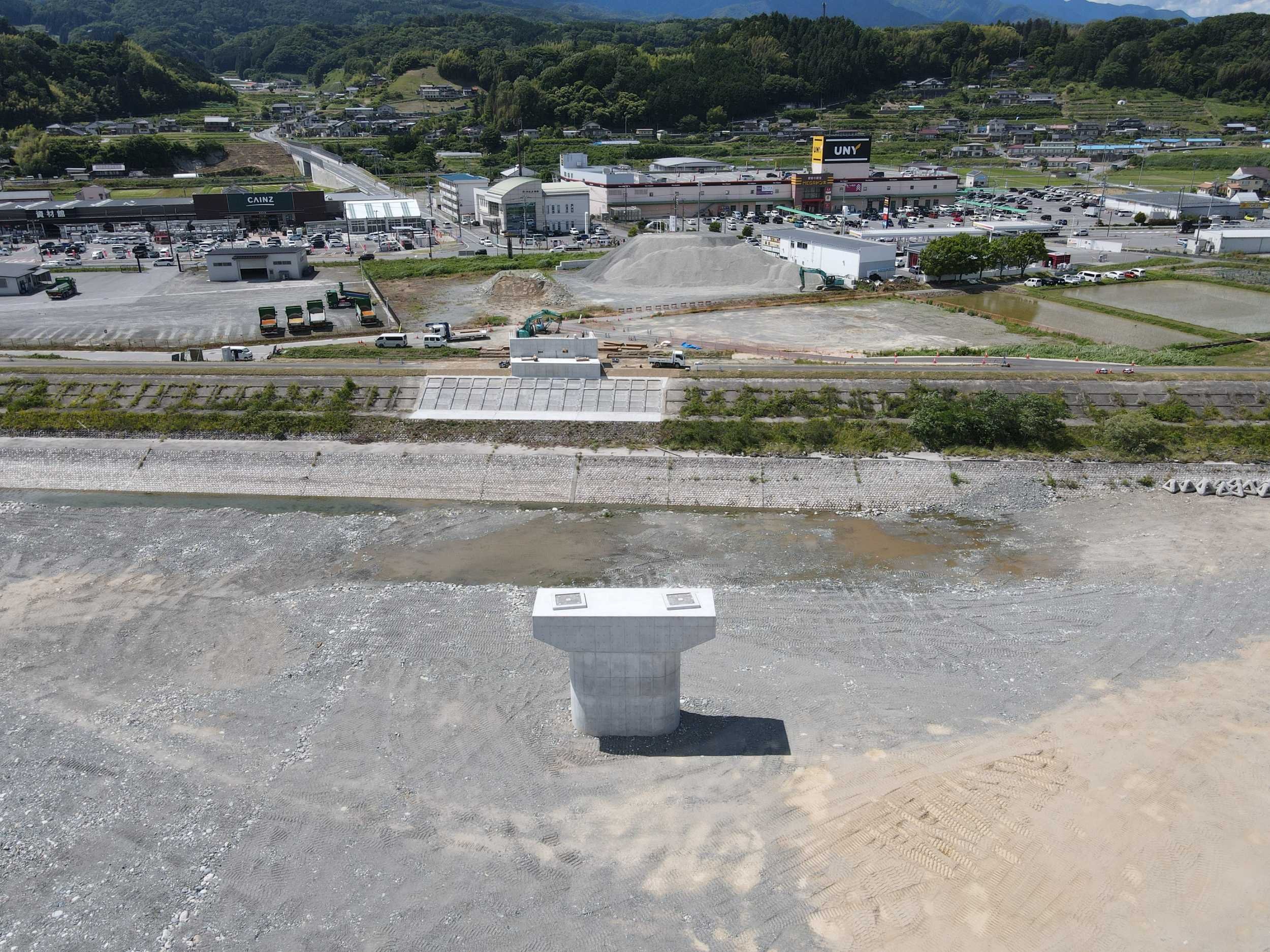

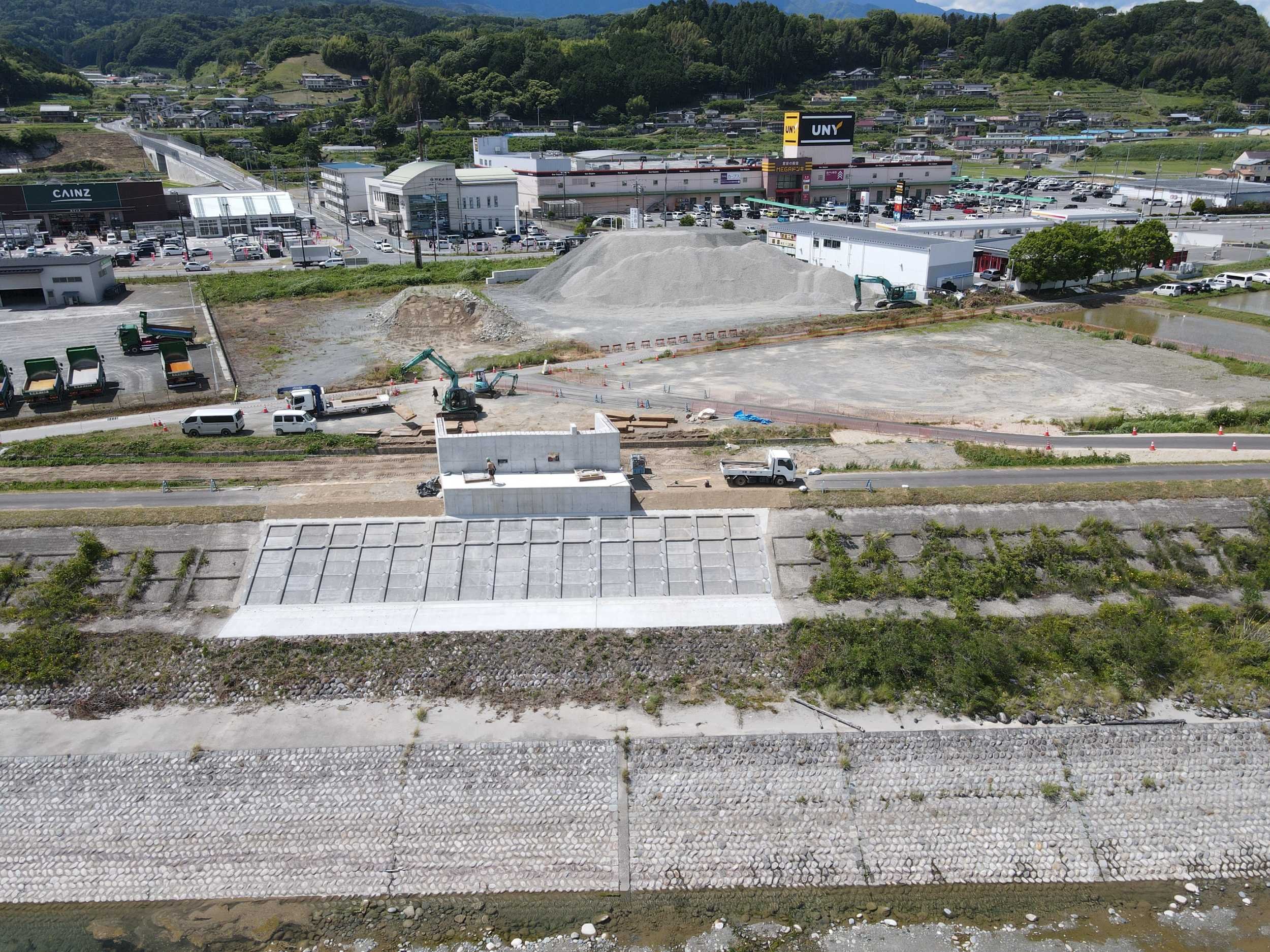

令和4年 6月現場状況 A1・P1完了

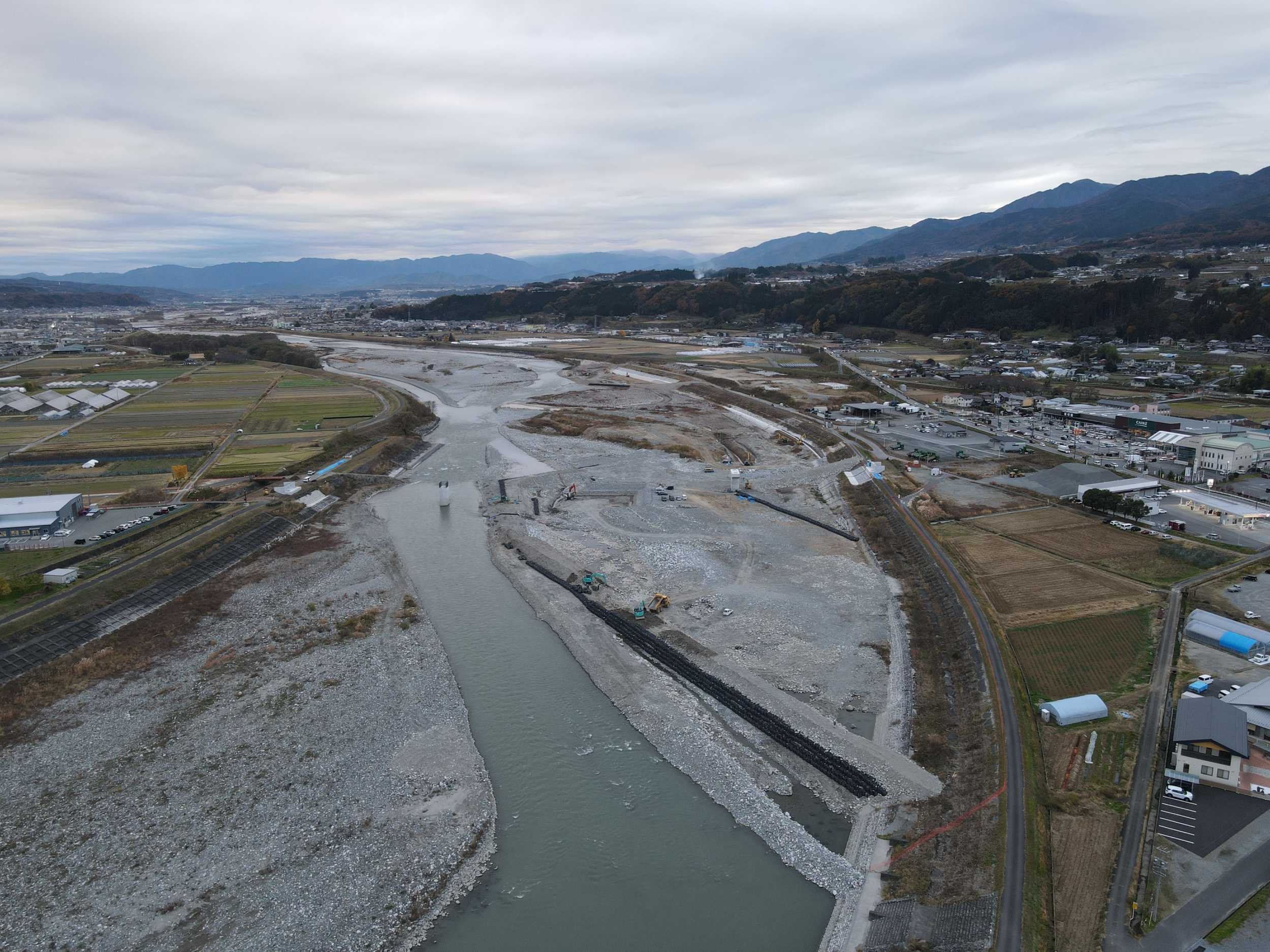

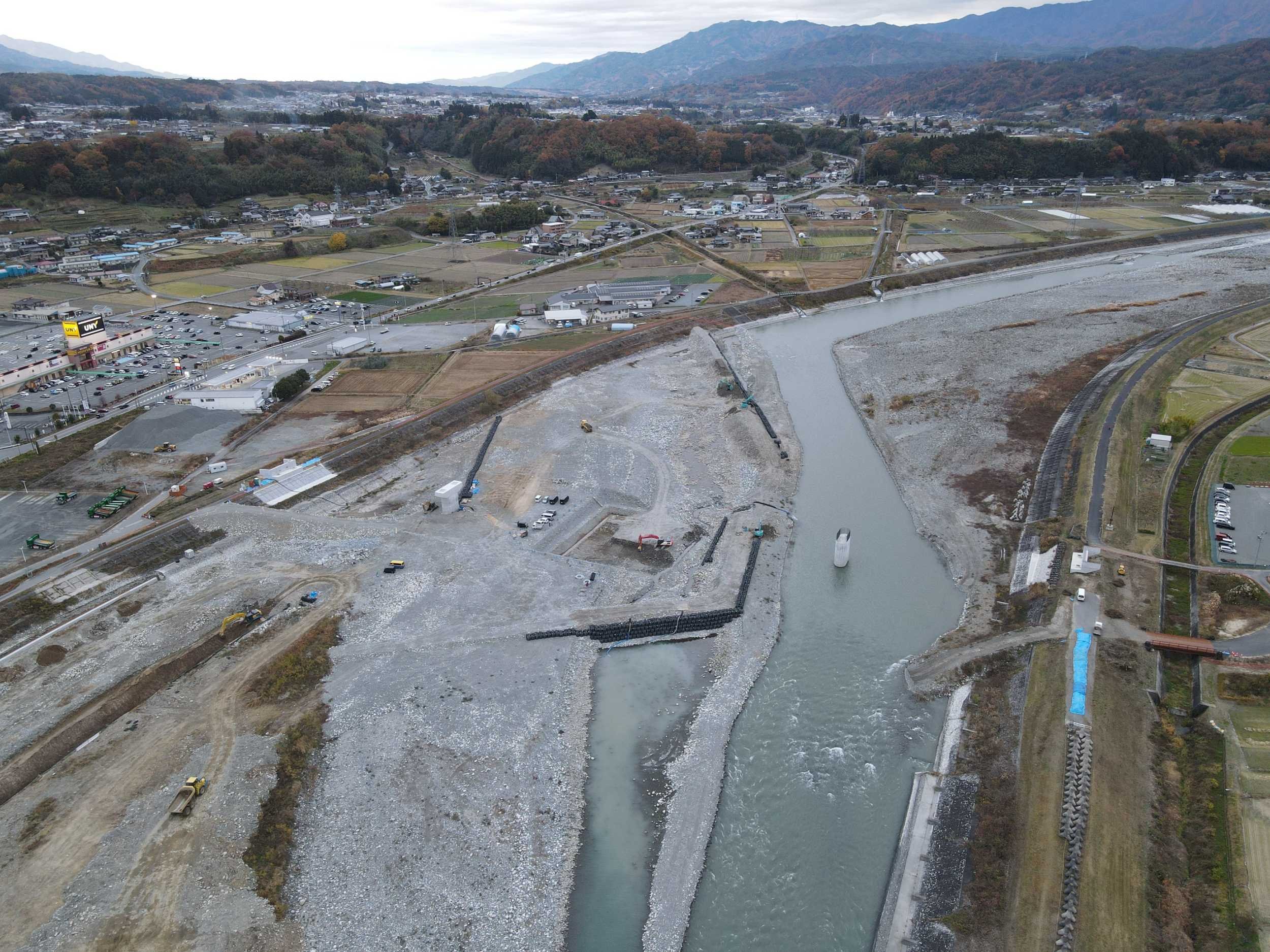

令和4年 11月現場状況 P2着工

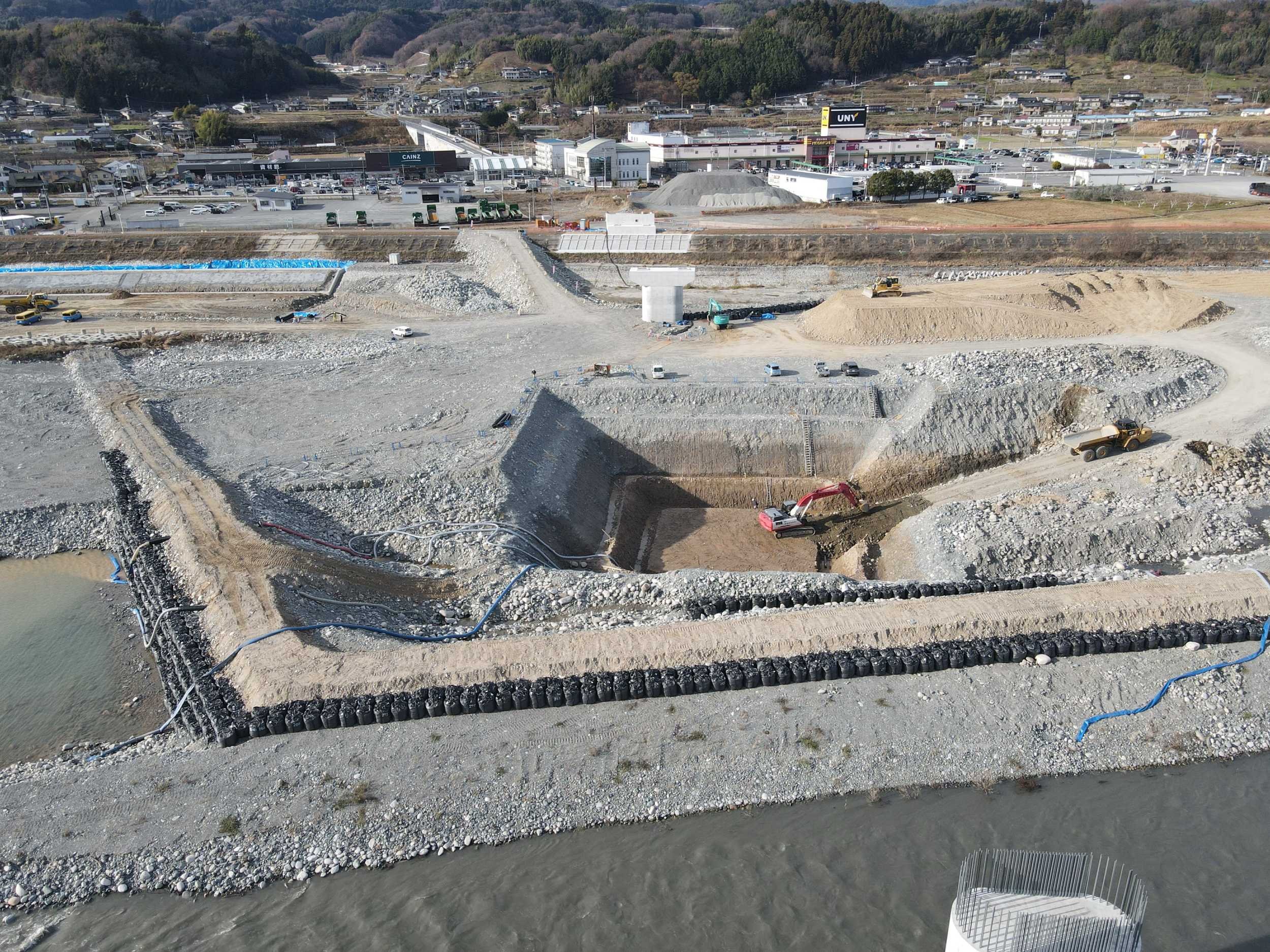

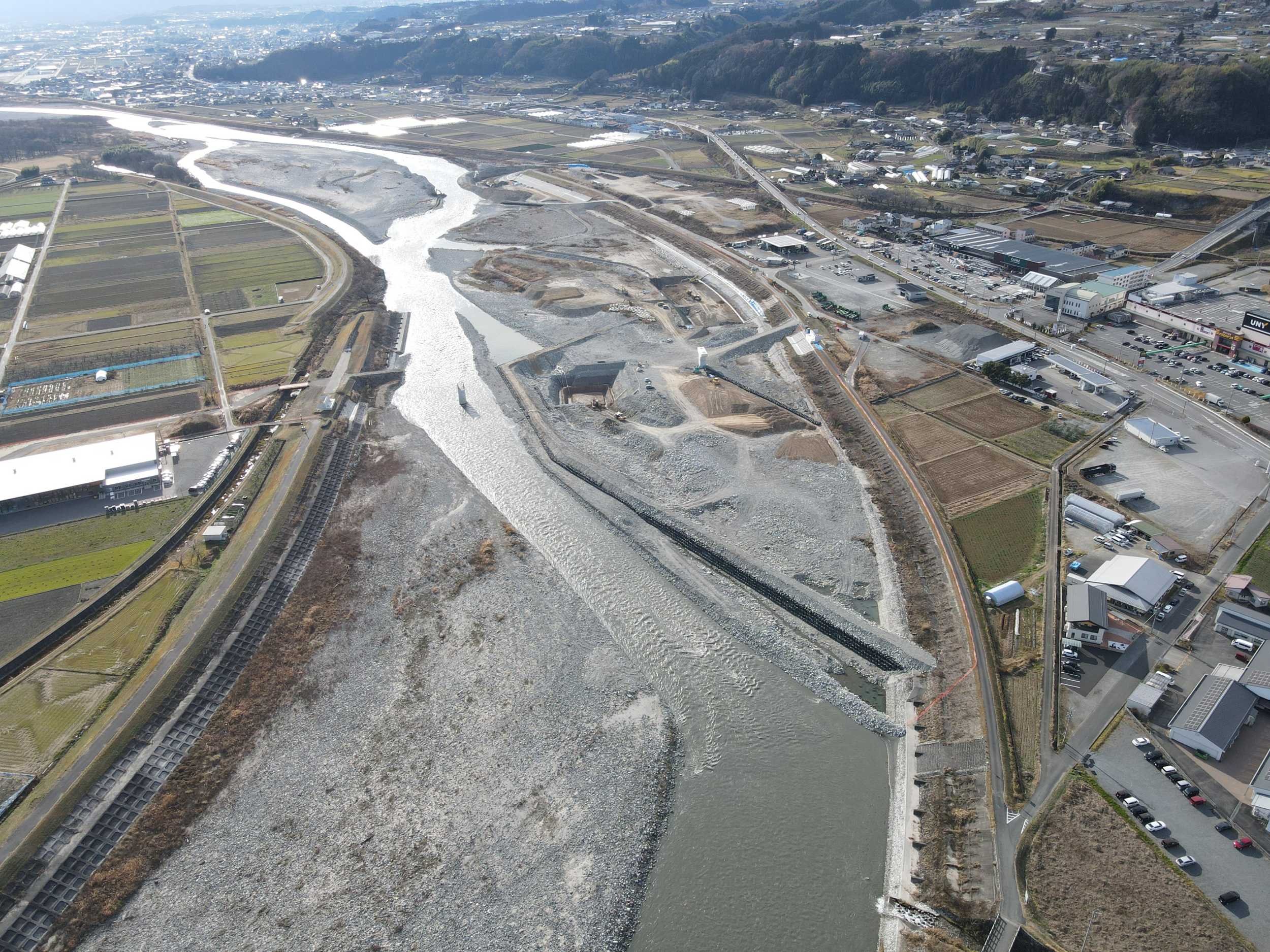

令和4年 12月現場状況

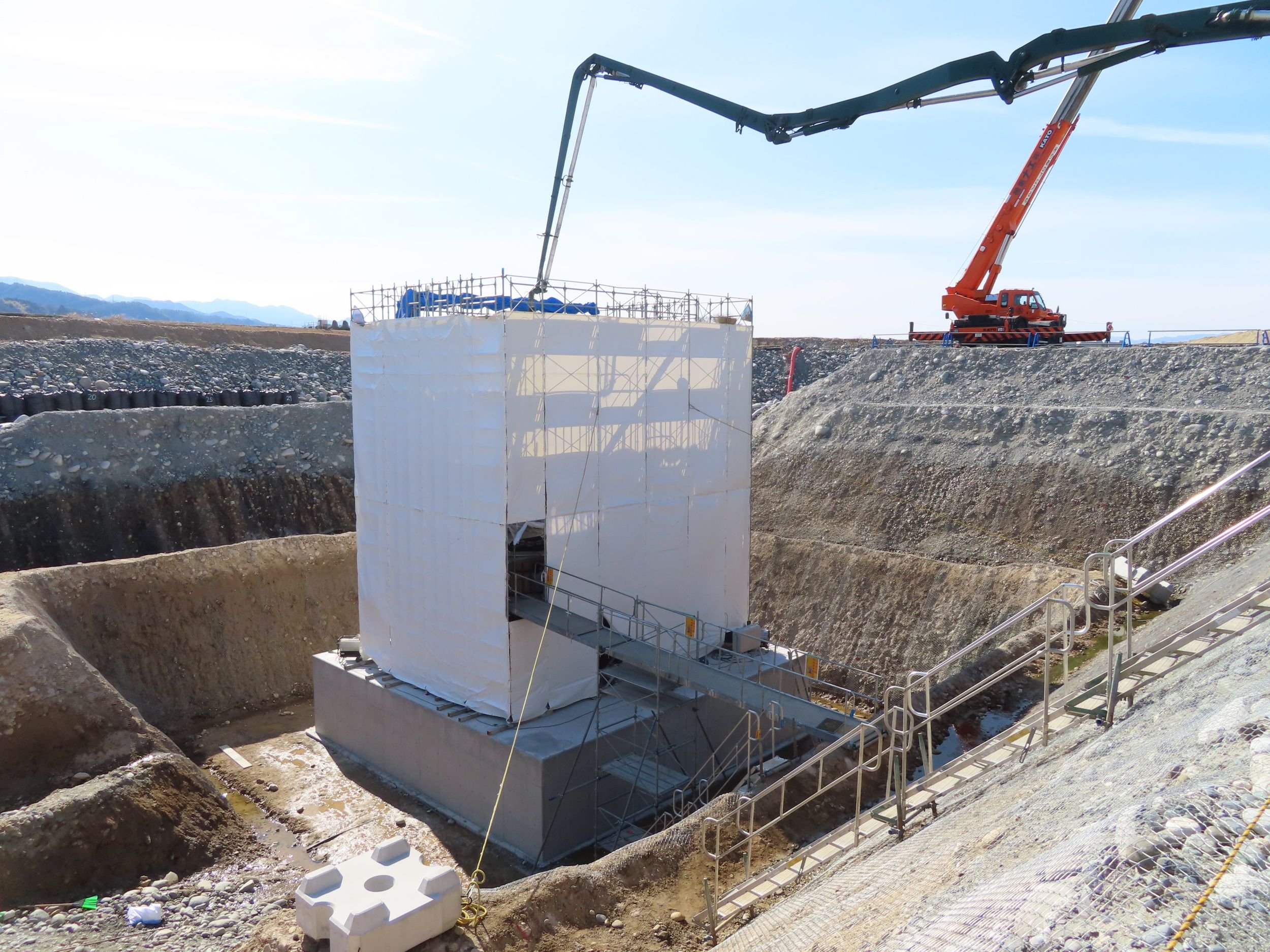

令和5年 2月現場状況

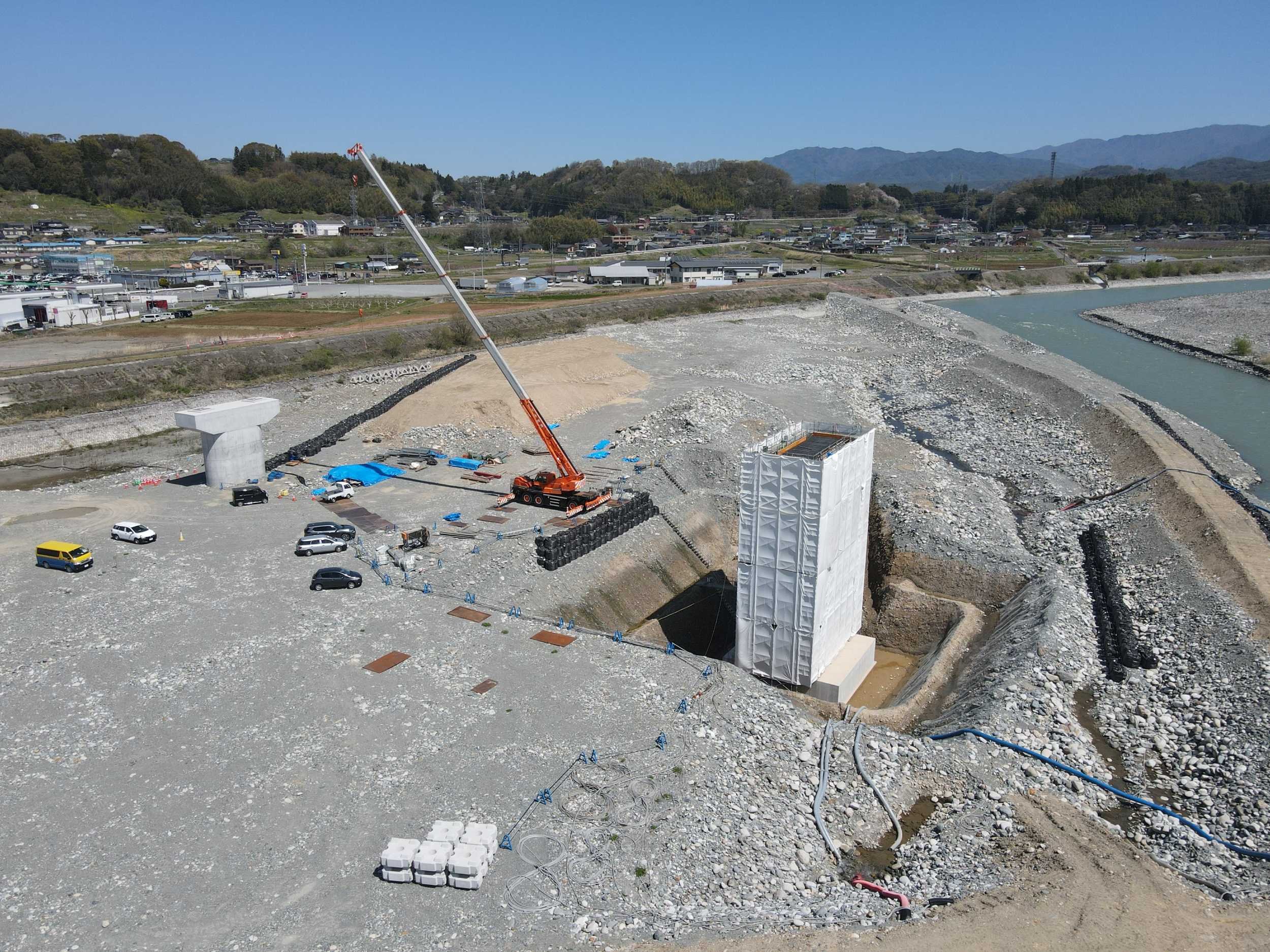

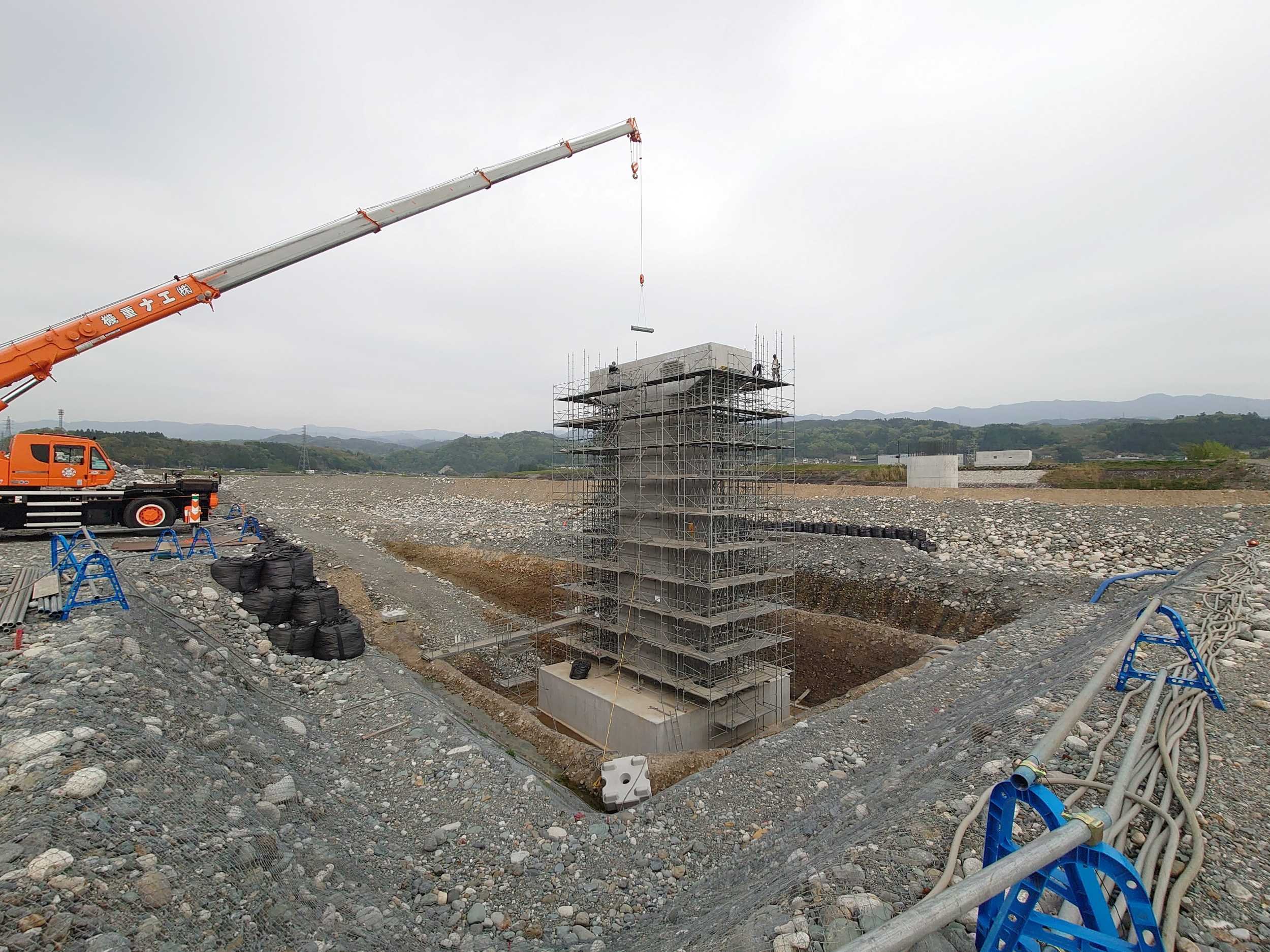

令和5年 4月現場状況

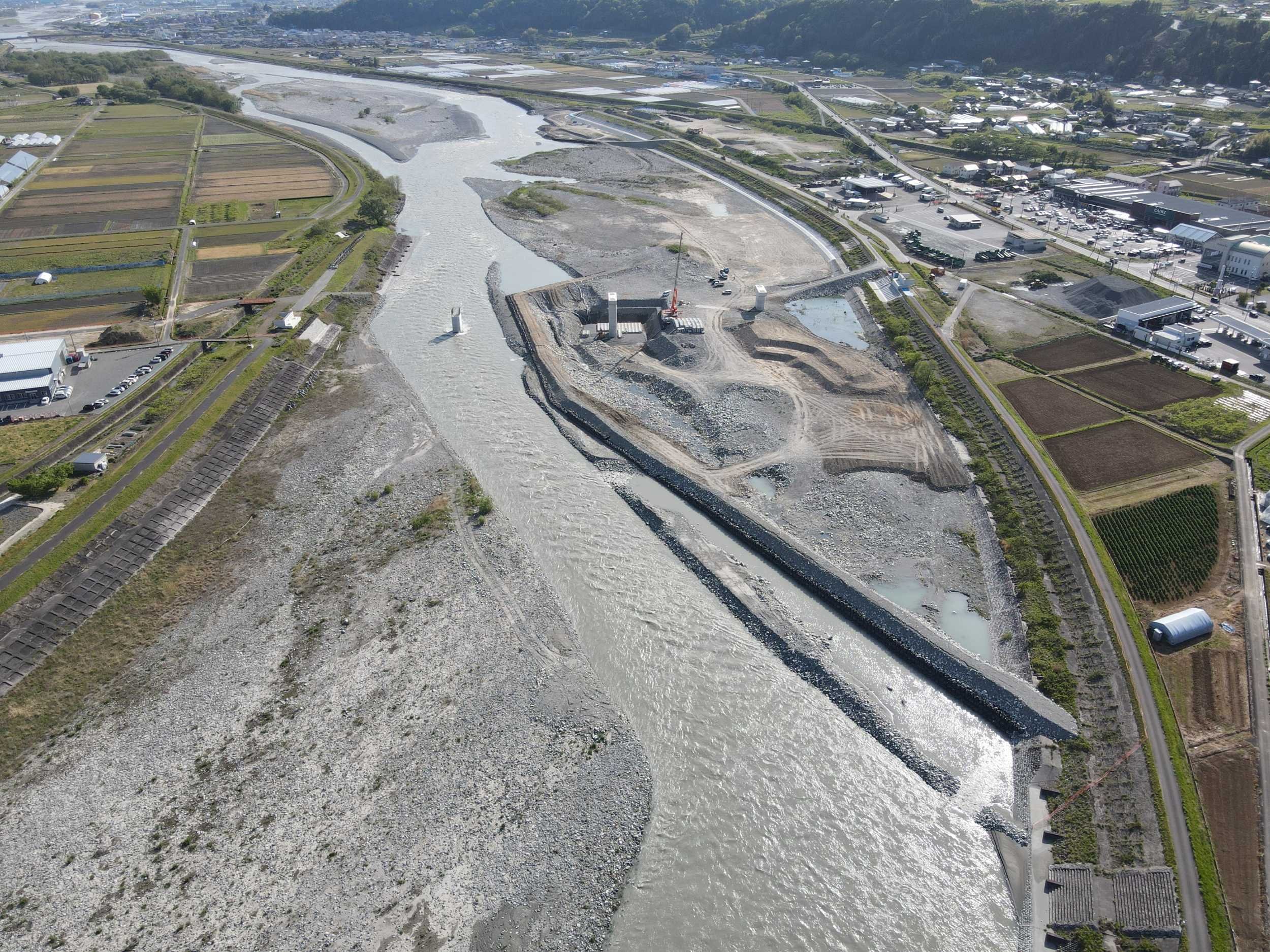

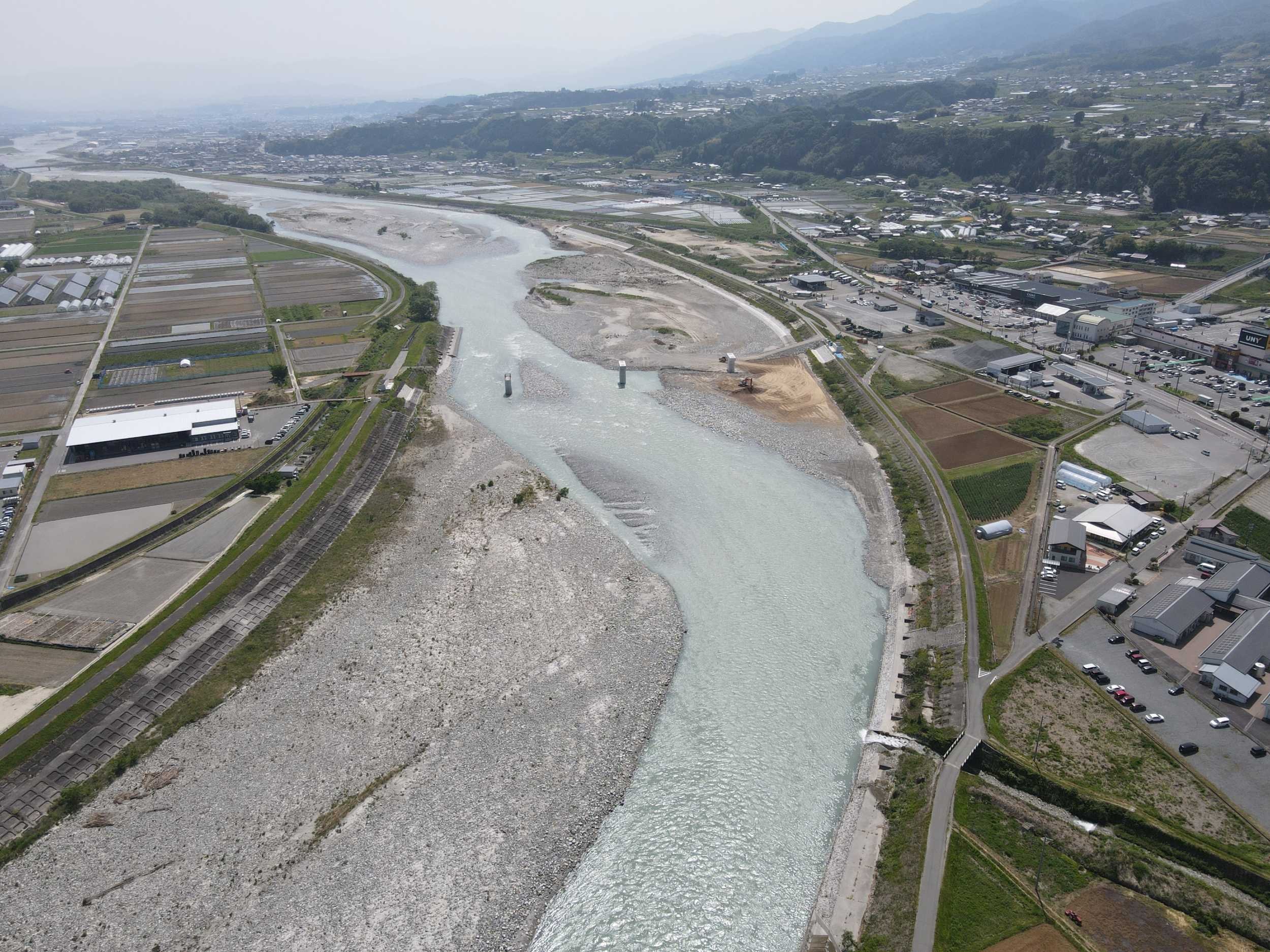

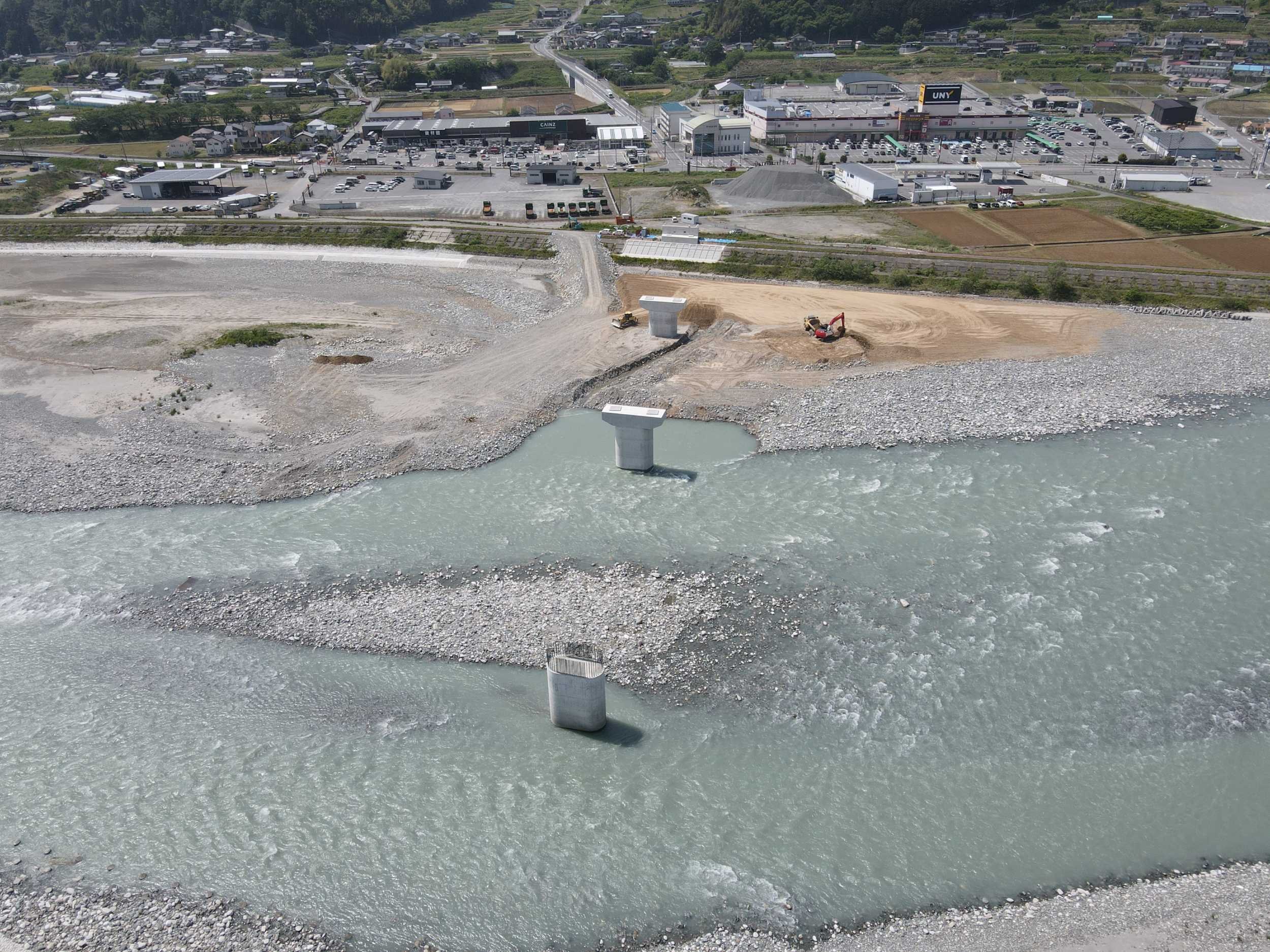

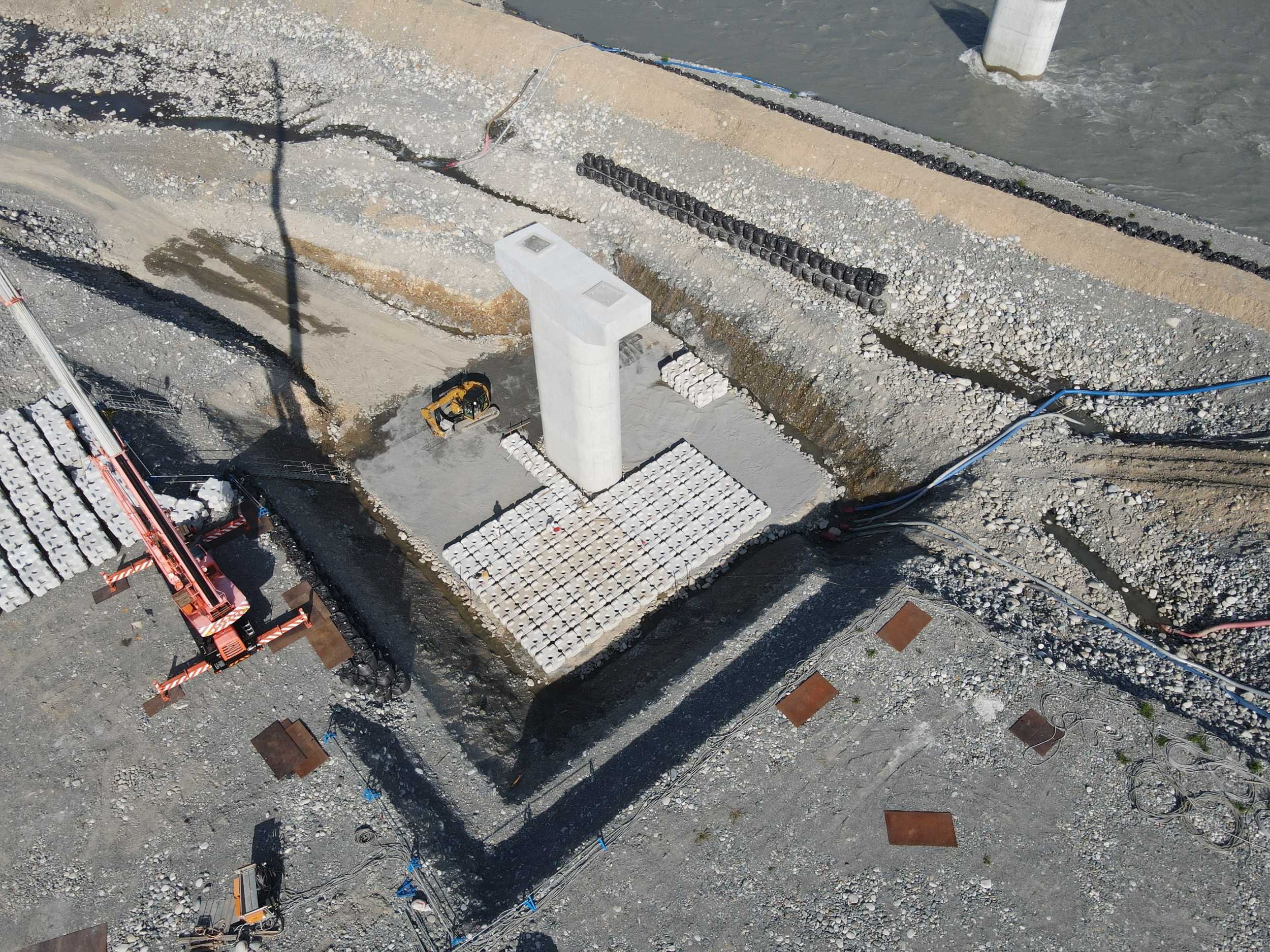

令和5年 5月現場状況 P2完了

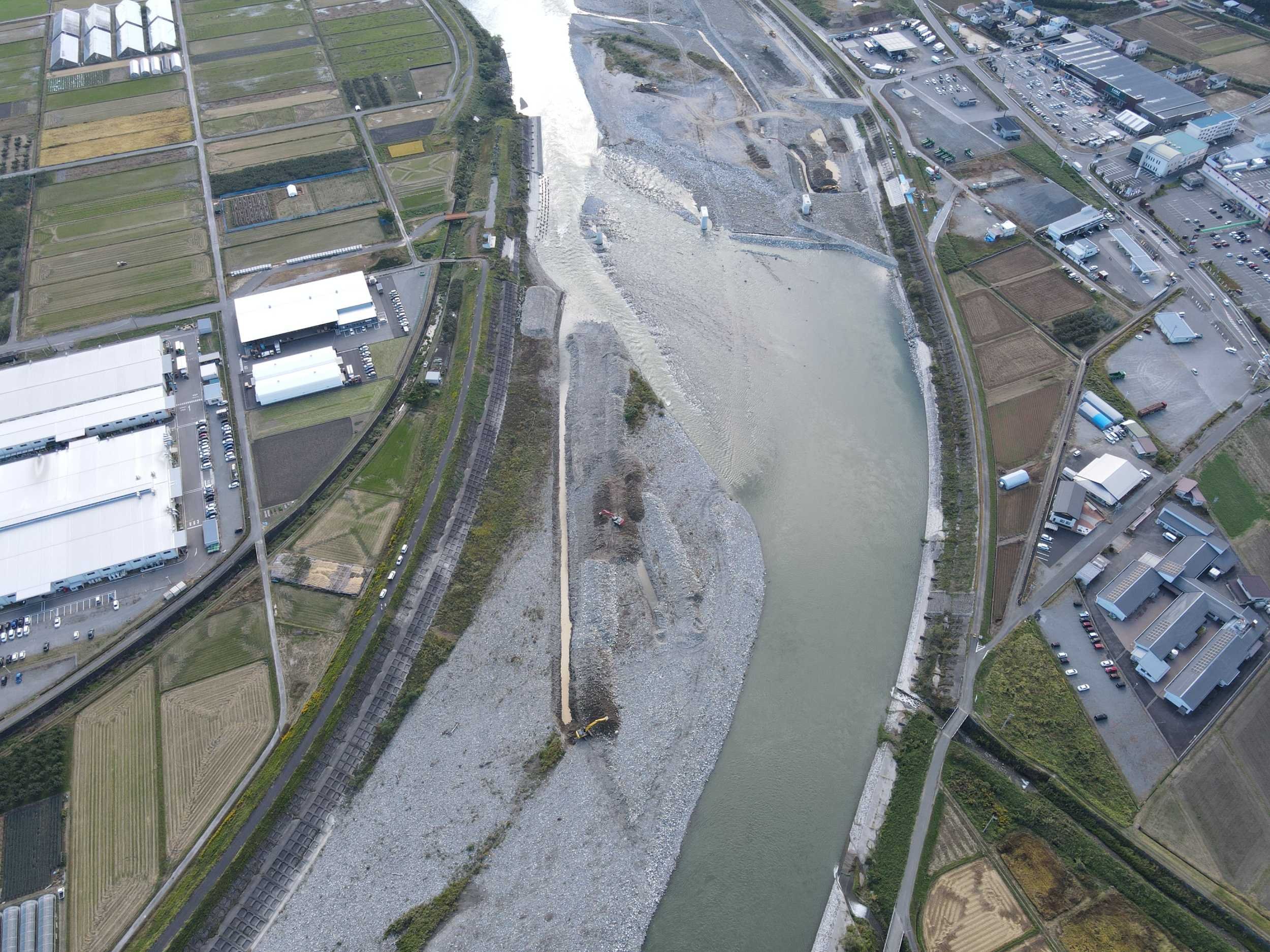

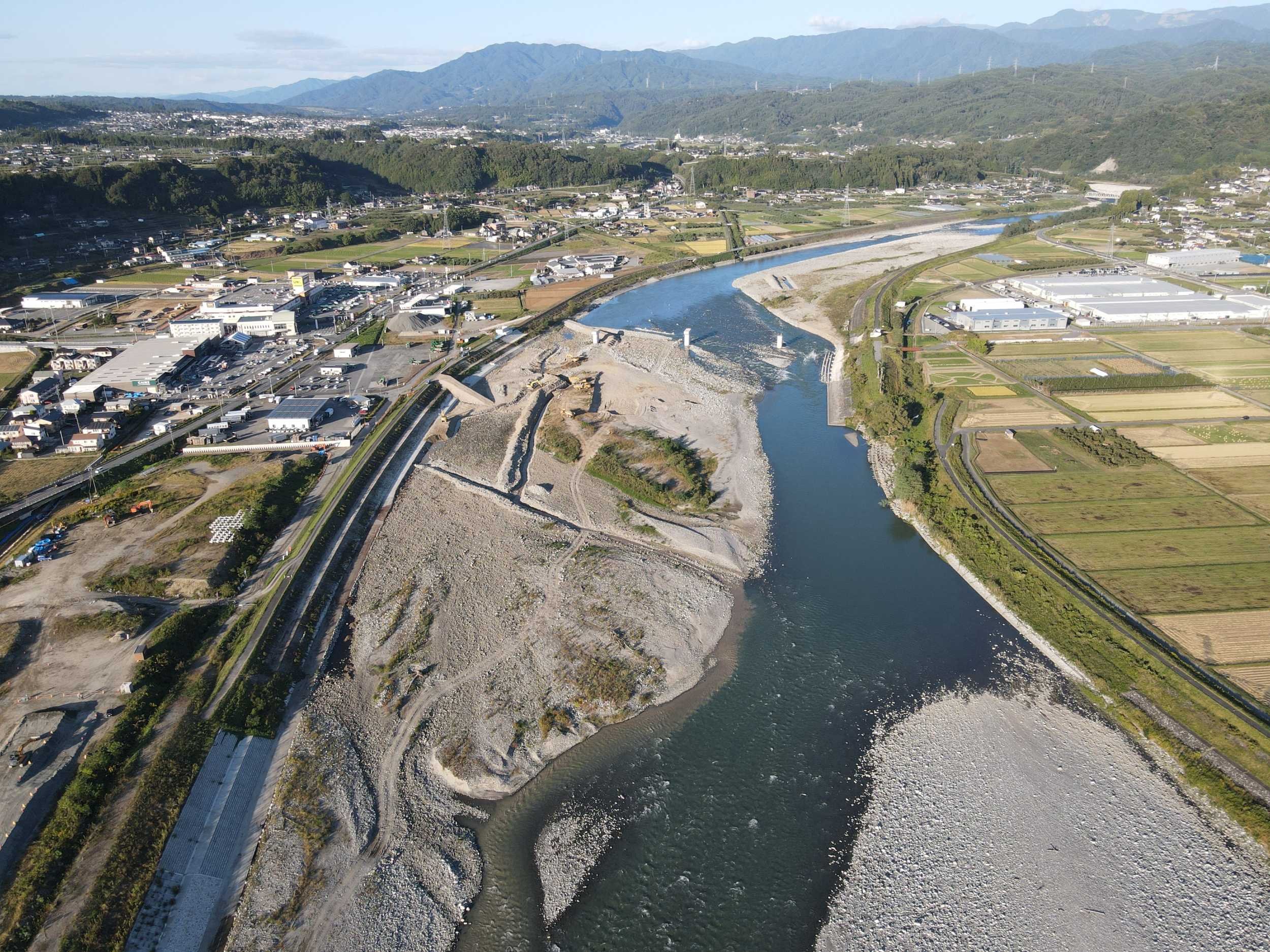

令和5年 10月現場状況 上部工(A1~P2)着工

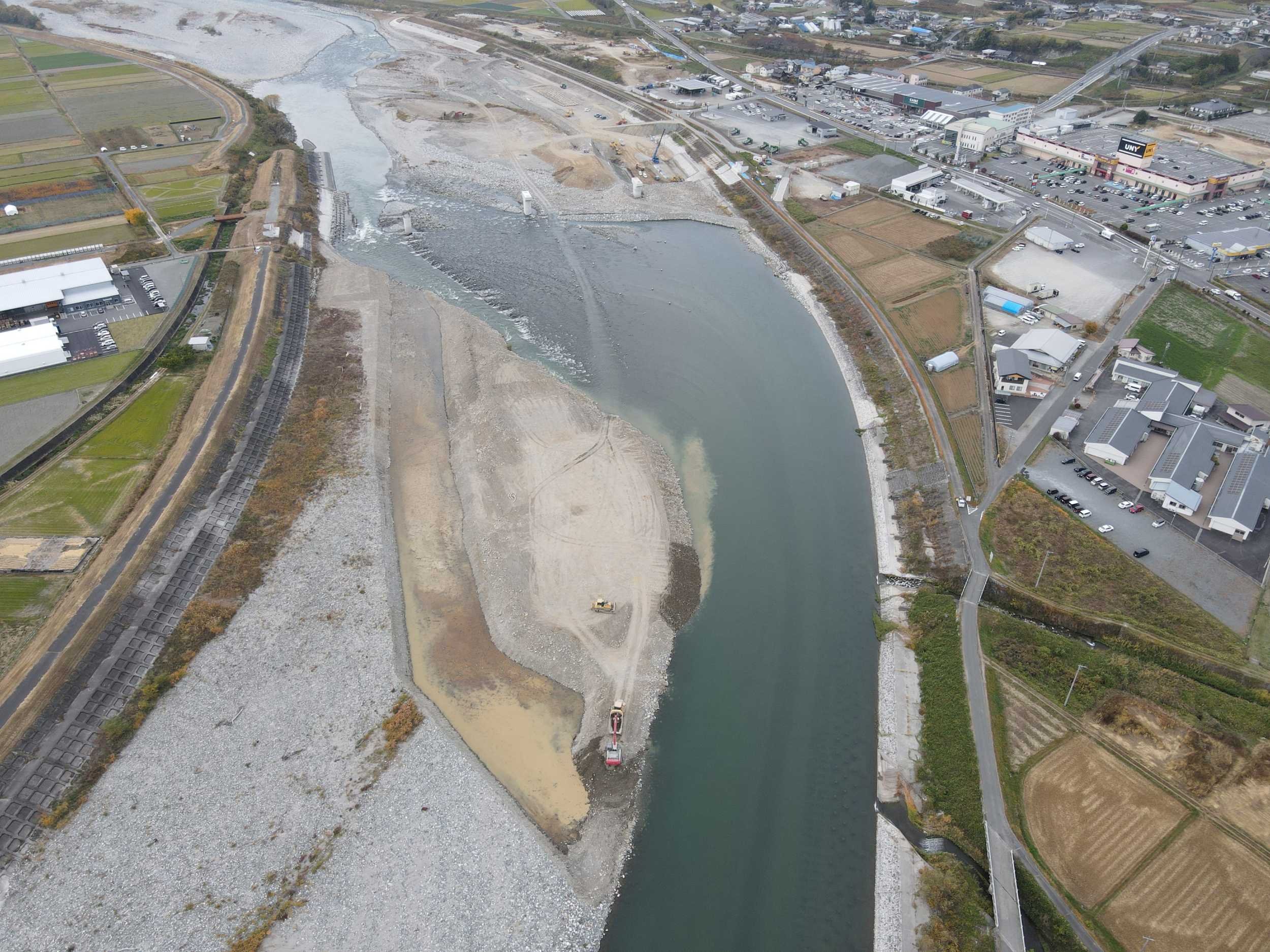

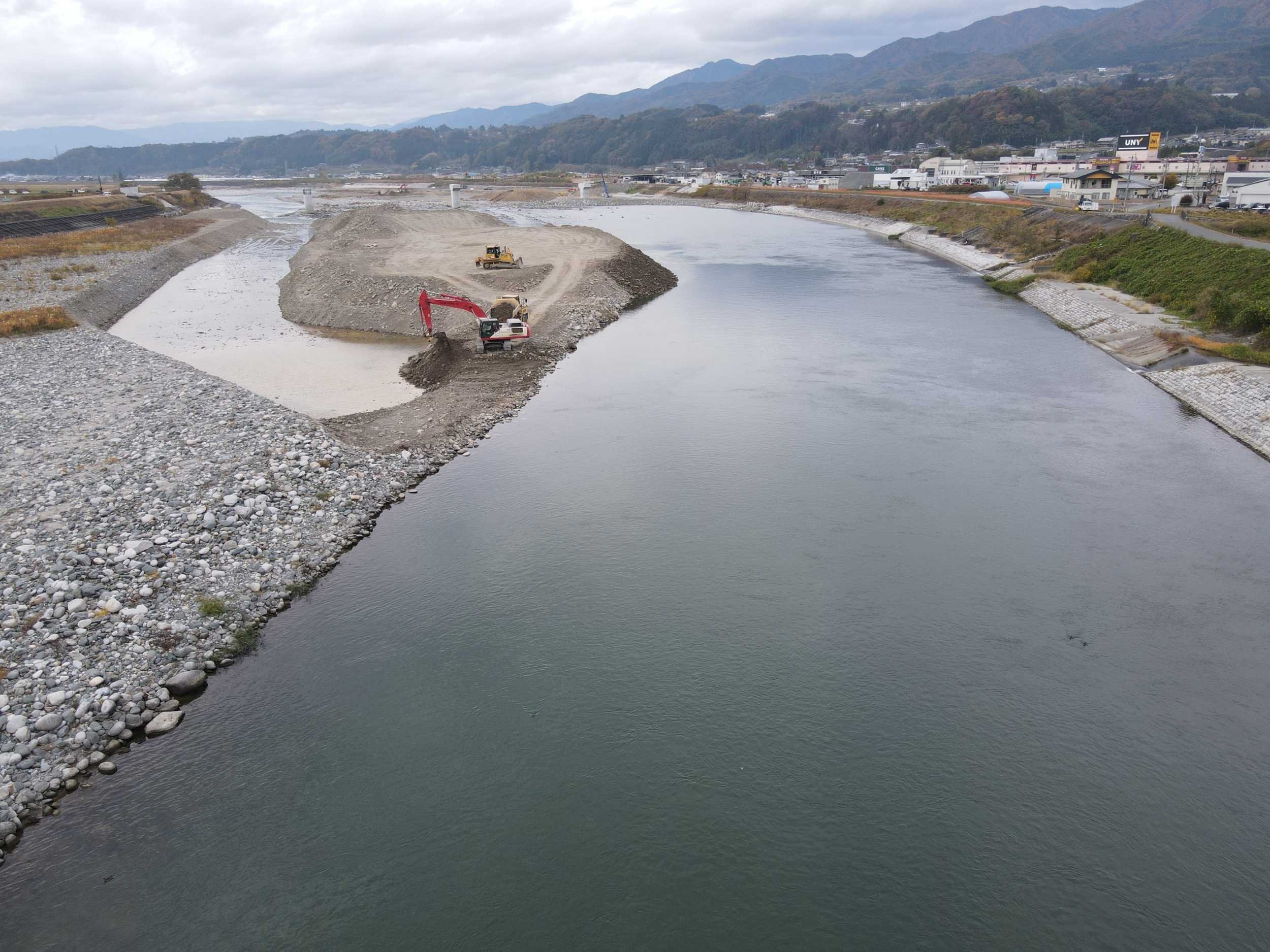

令和5年 11月現場状況

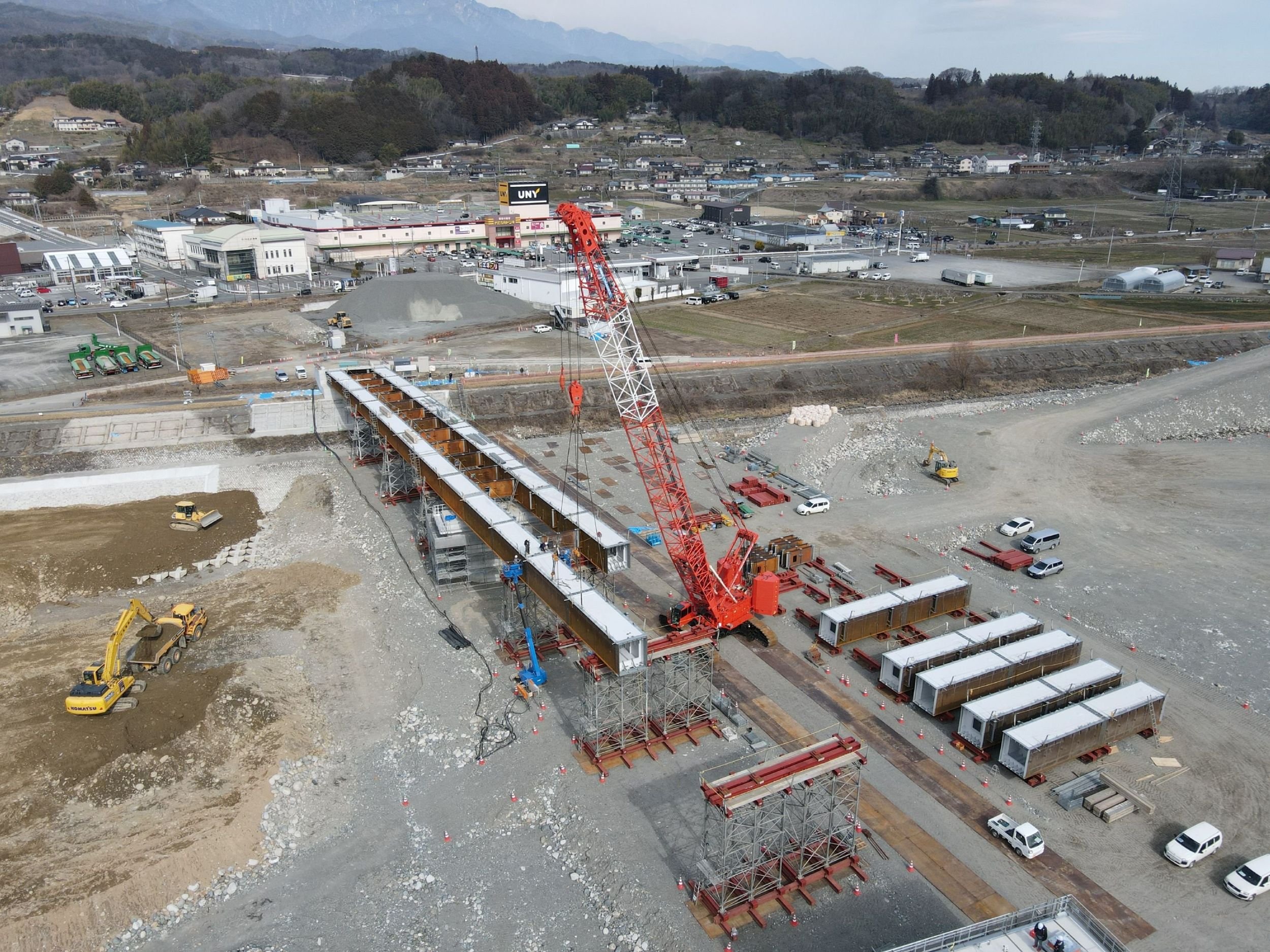

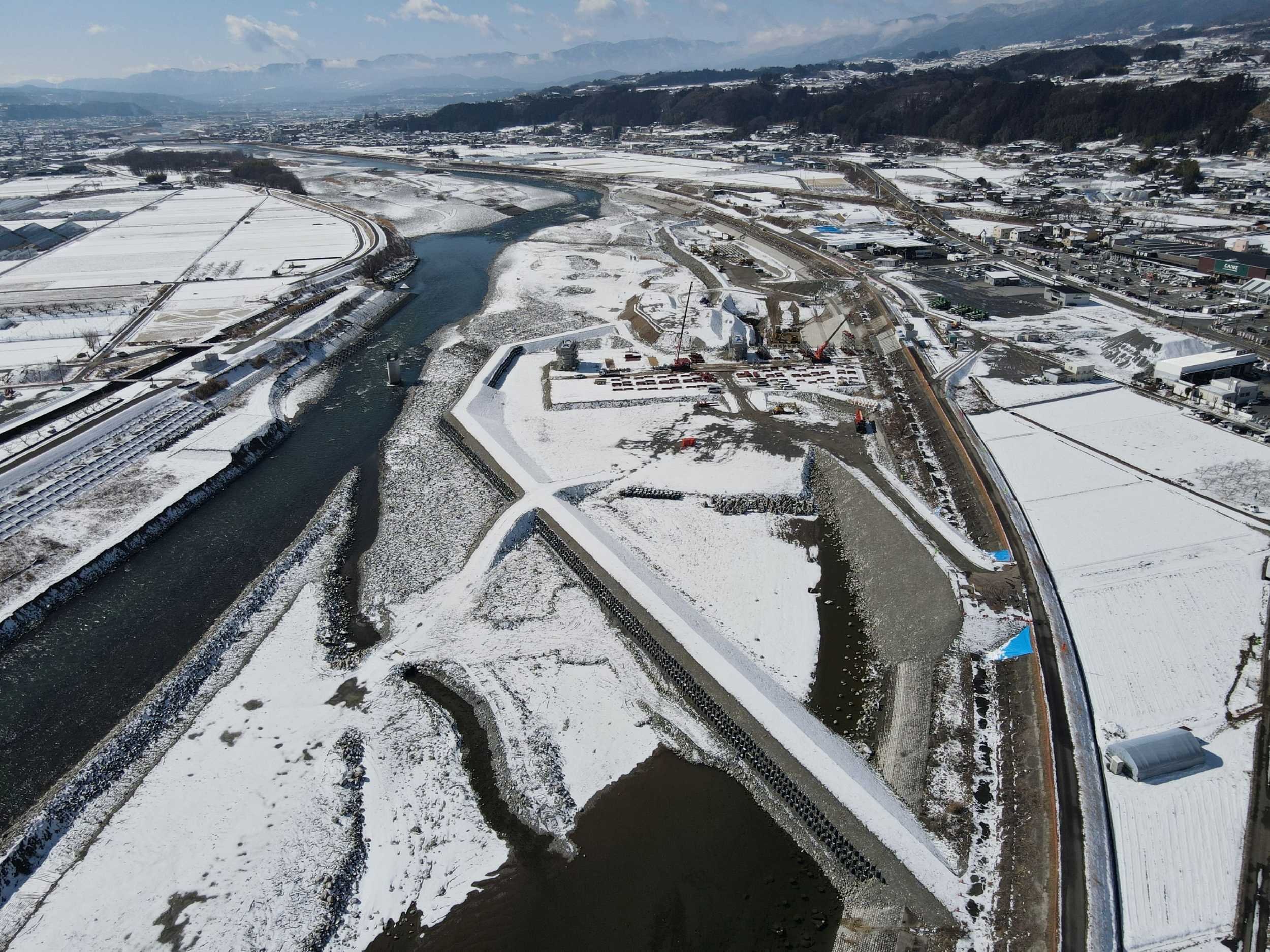

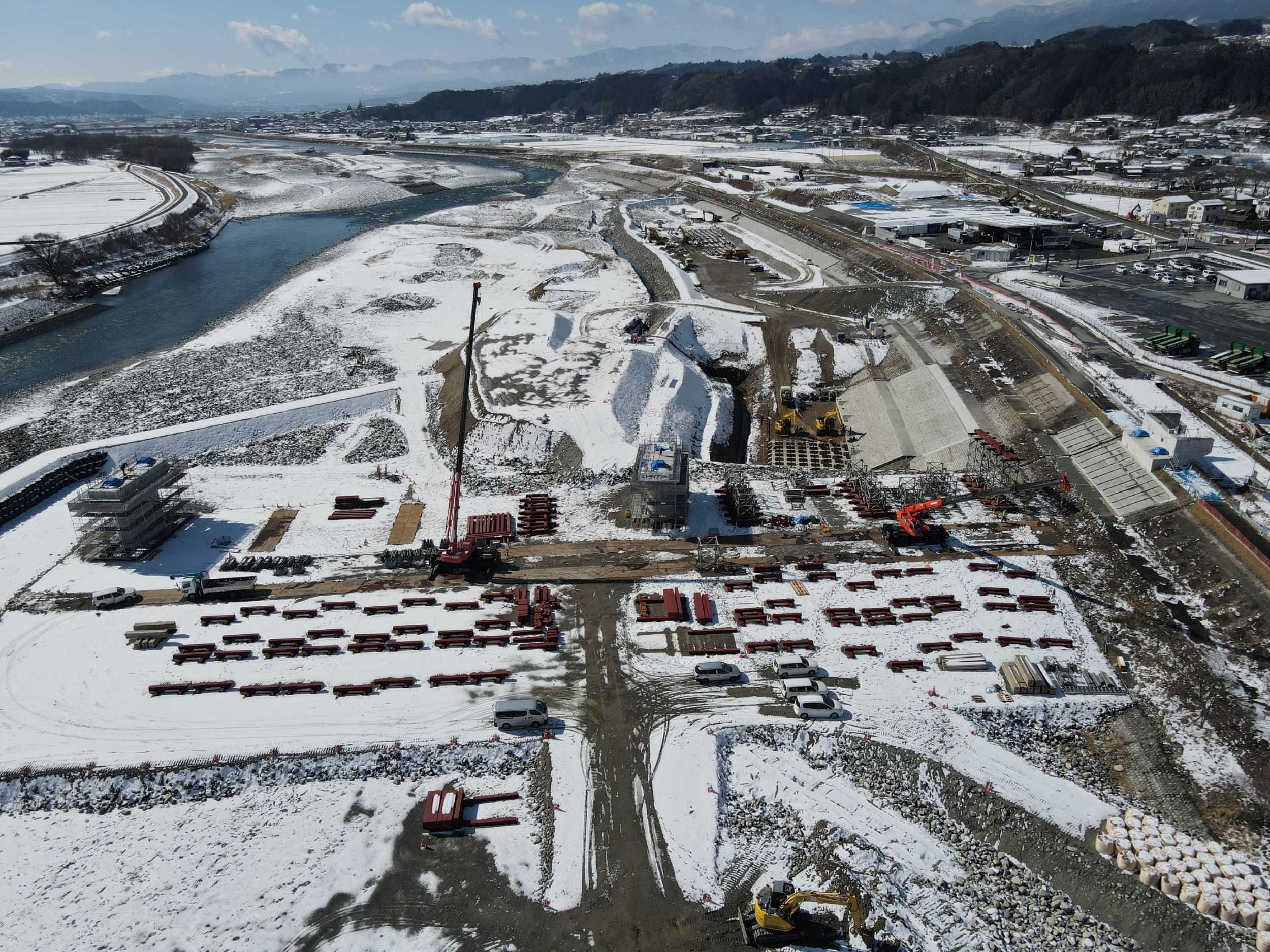

令和6年 2月現場状況




令和6年 6月現場状況 上部工(A1~P2)完了


令和6年 8月現場状況


令和6年 12月現場状況 上部工(P2~A2)着工

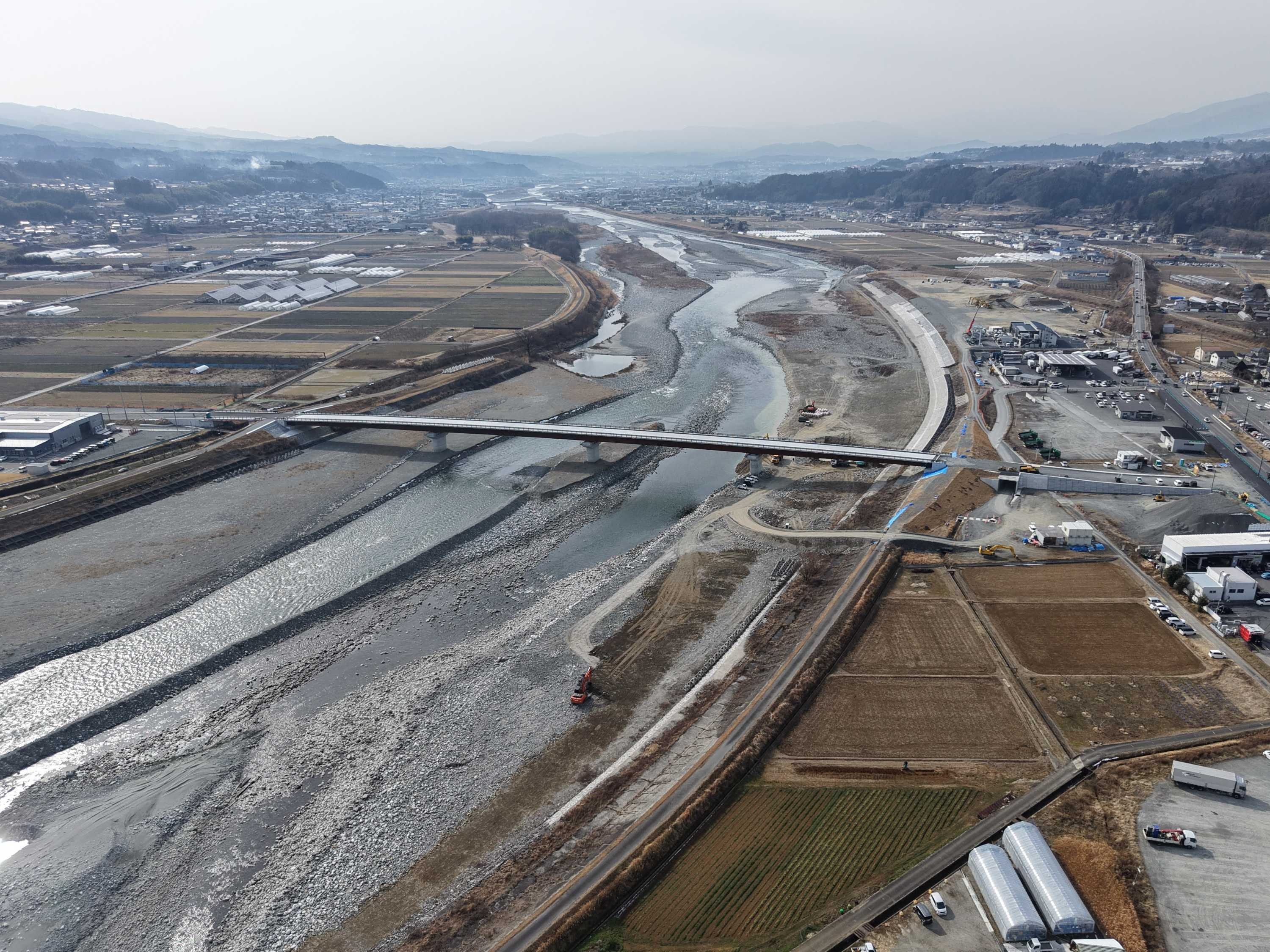

令和7年 2月現場状況




令和7年 5月現場状況

上部工(P2~A2)完了、床版工着工


令和7年 7月現場状況

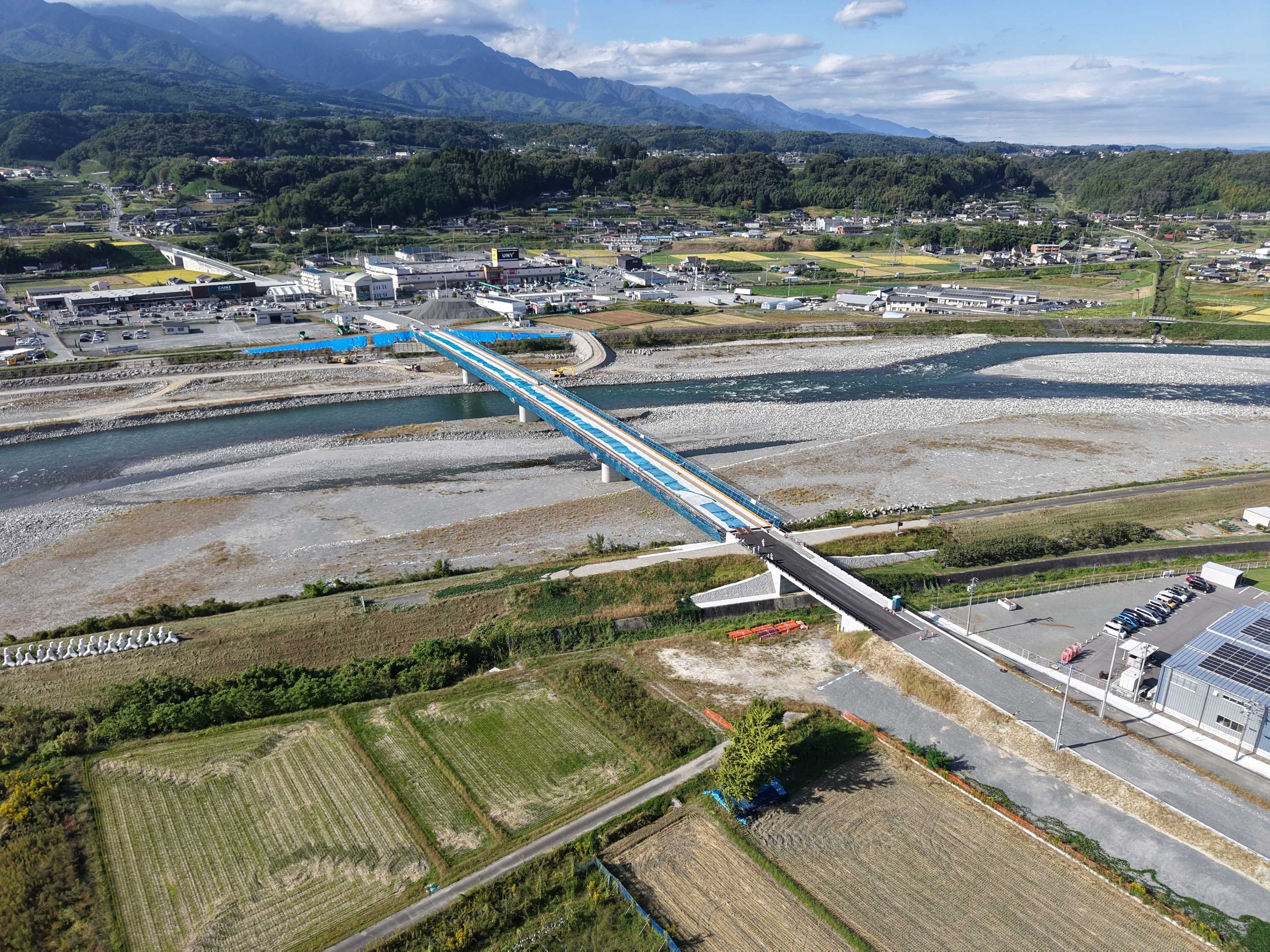

令和7年 10月現場状況


令和8年 1月現場状況

床版工完了、取付道路工事(高森町側)着工



令和8年 6月現場状況

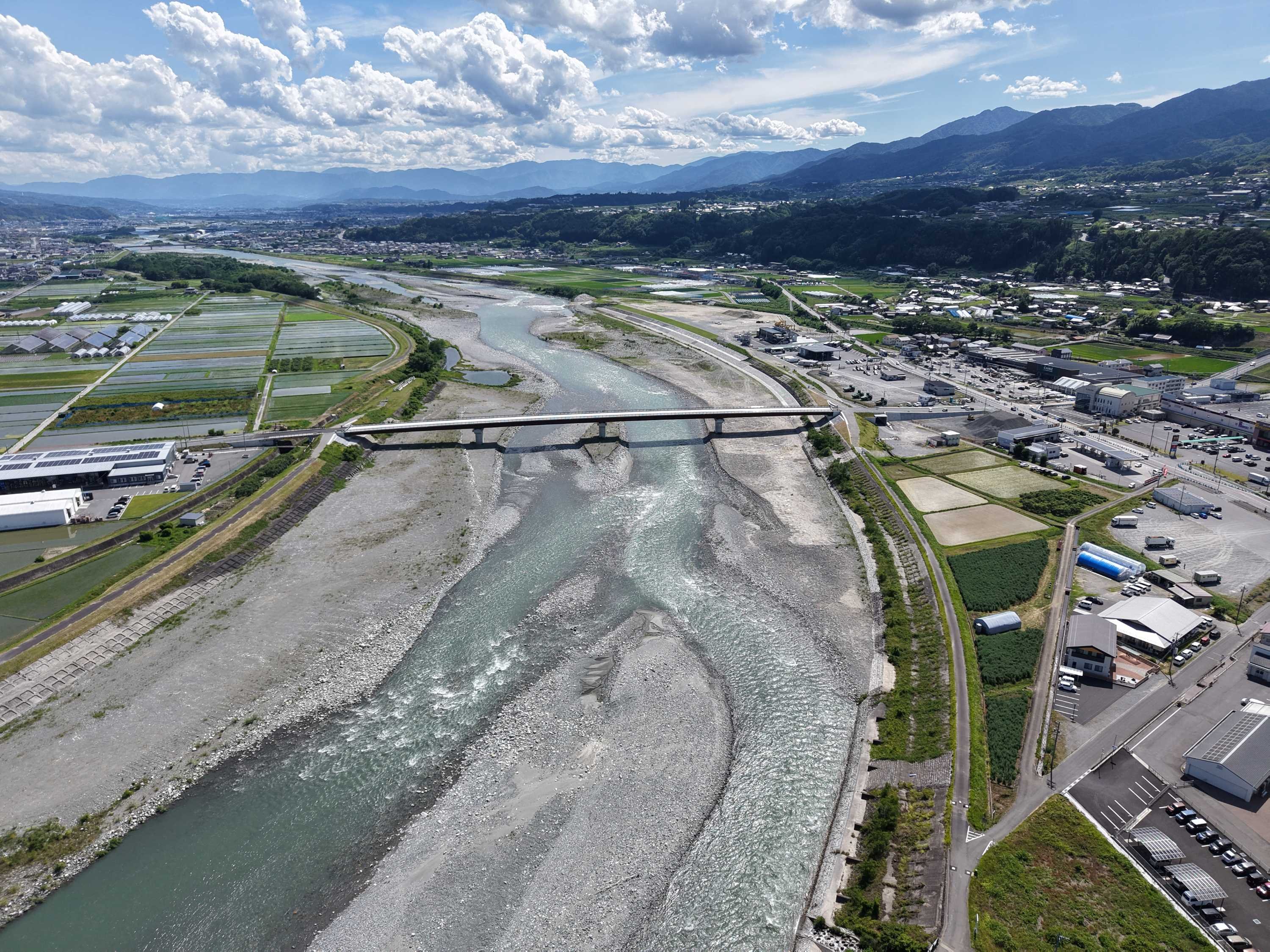

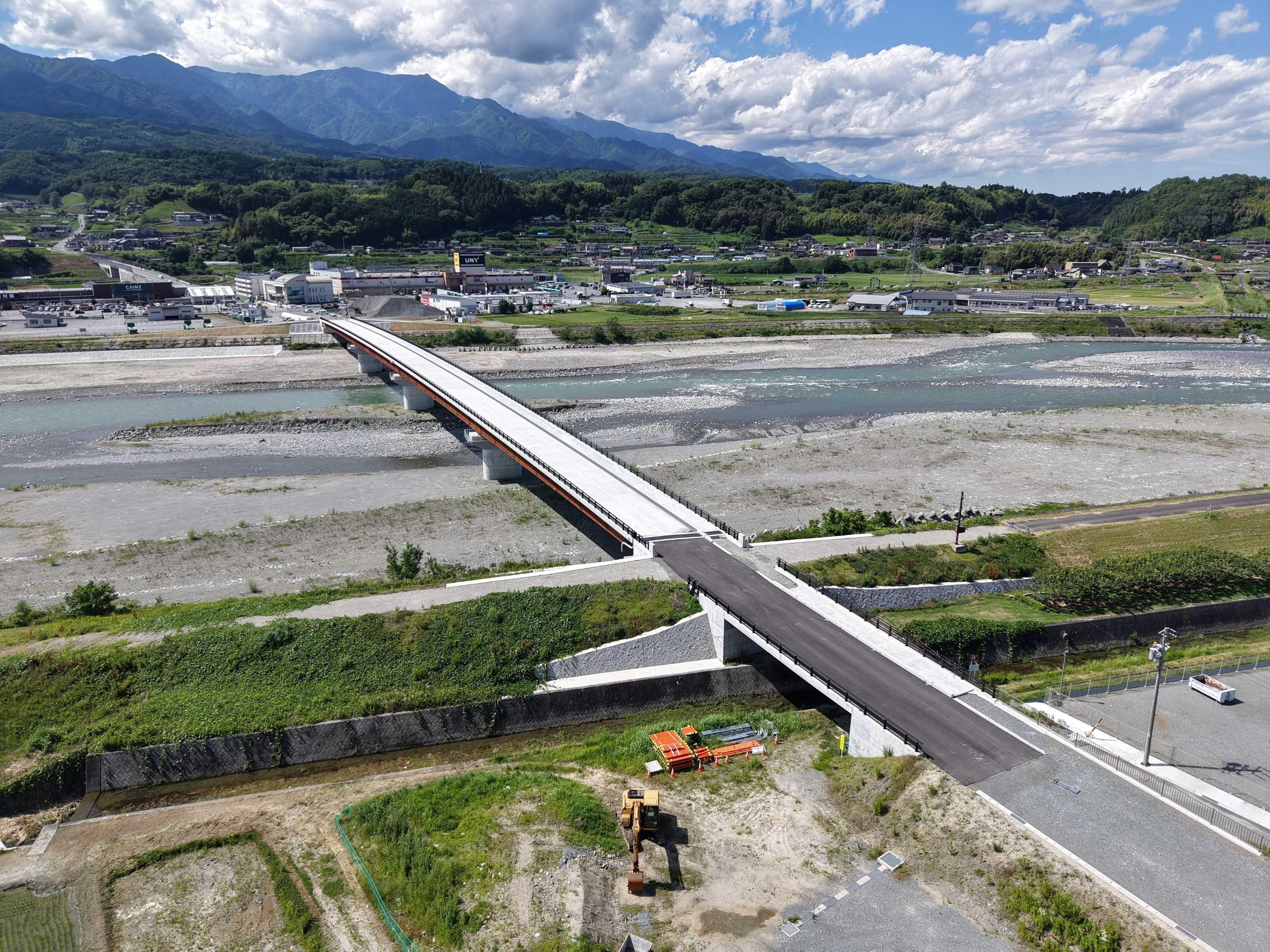

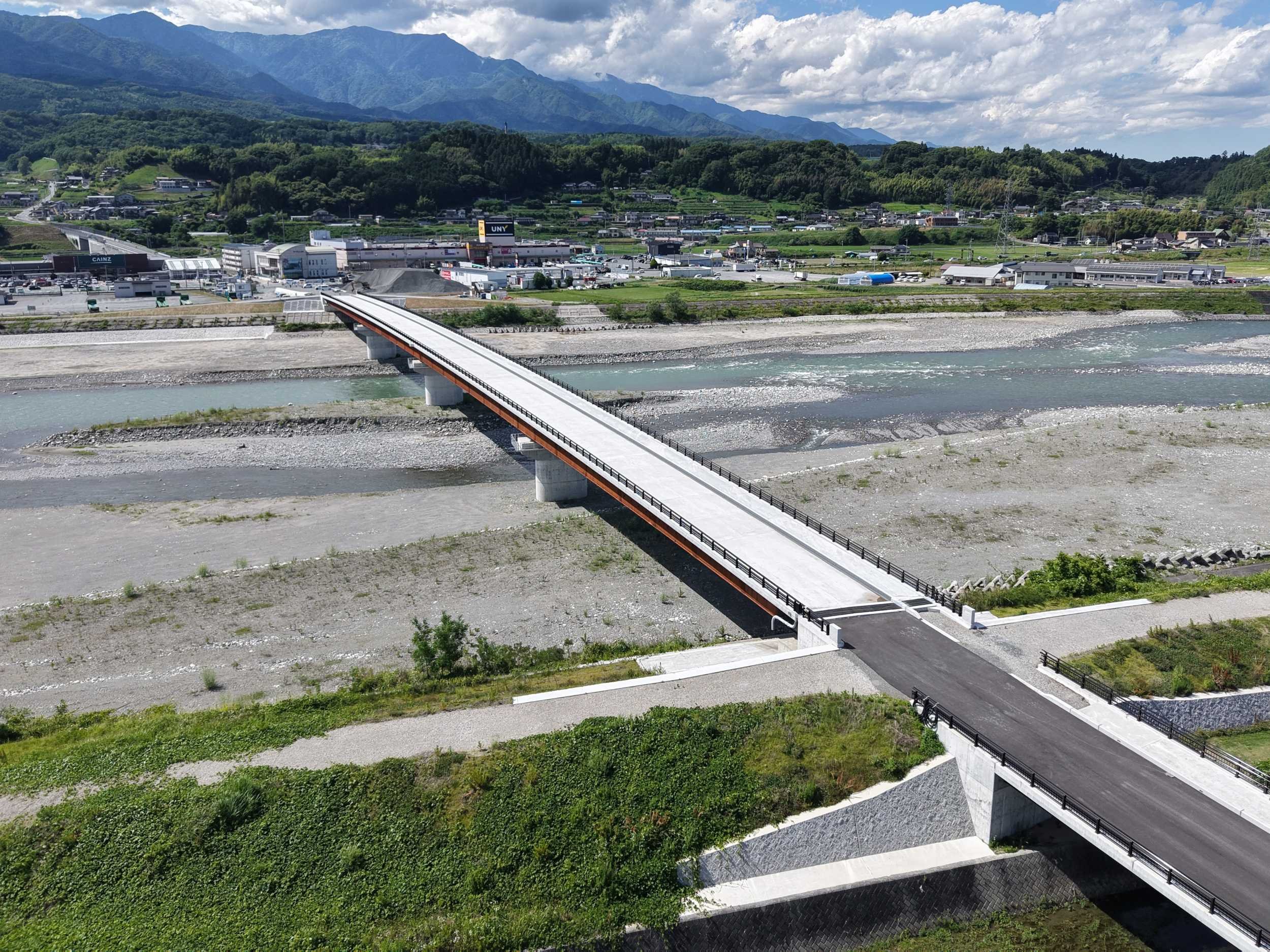

新万年橋 2026.6(1).JPG

新万年橋 2026.6(2).JPG
